Будівництво у червні 2026: виконані роботи за місяць

Червень 2026 також видався досить плідним для проектів Perfect Group. На активних майданчиках не стихали роботи, а будівельники працювали як зовні, так і всередині на об'єктах.

Читати новину

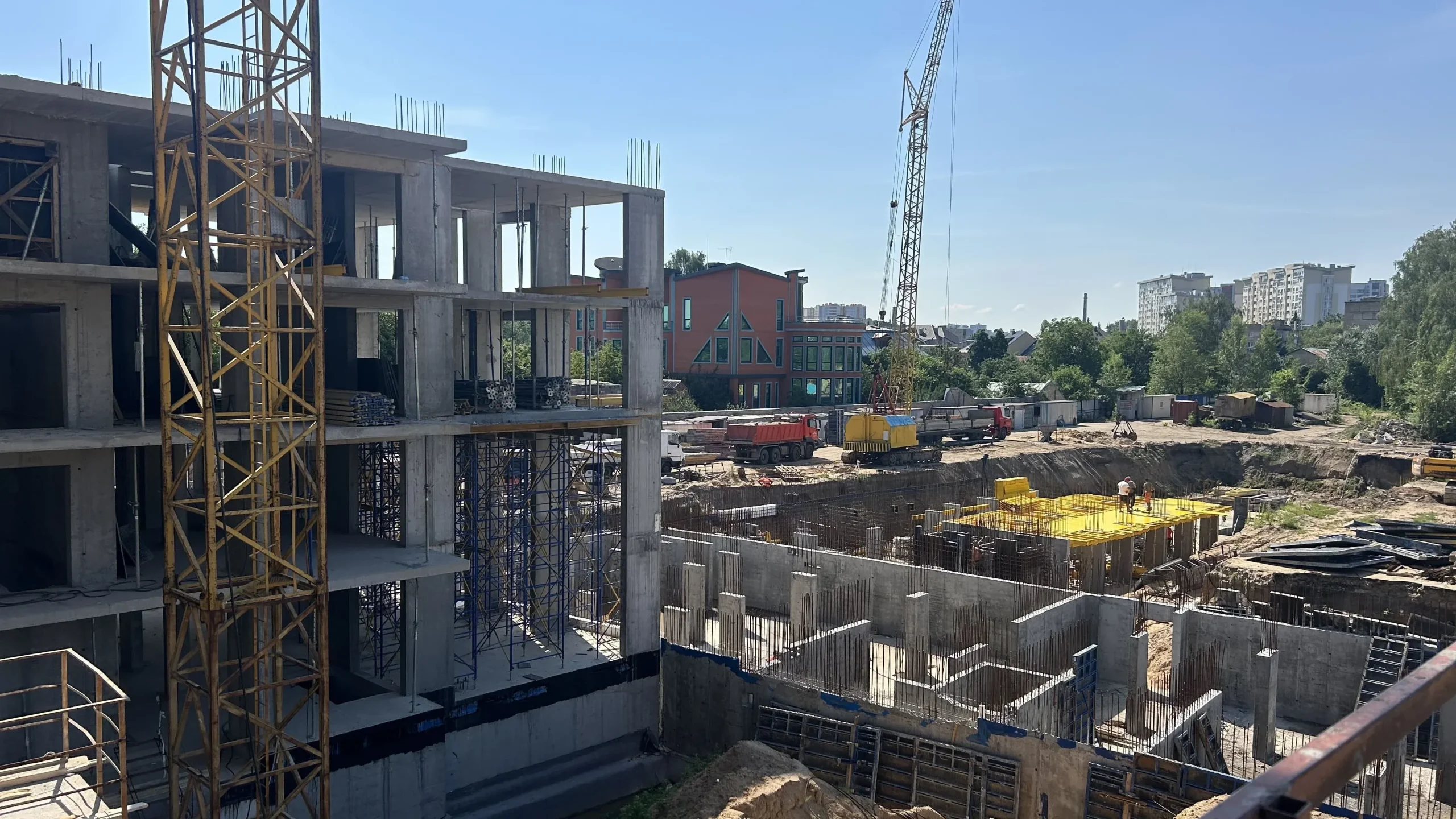

ЖК Stanford

Секція 101

  • виконано 250 м³ цегляної кладки

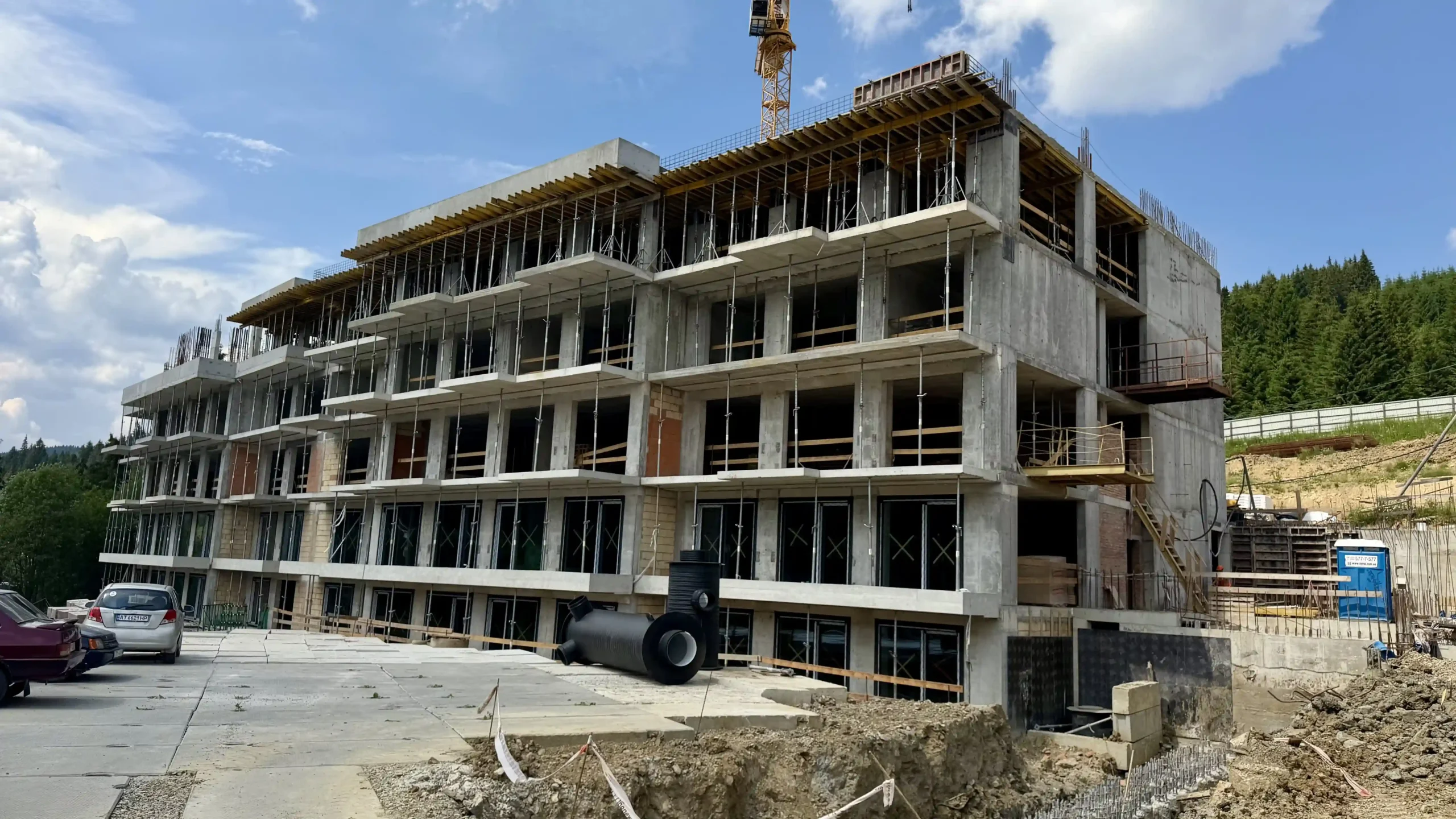

  • виконується оформлення арочних віконних пройомів цегляної кладки та посилення металом

Секція 102

  • виконано 20 м³ цегляної кладки
  • завершується встановлення віконних конструкцій

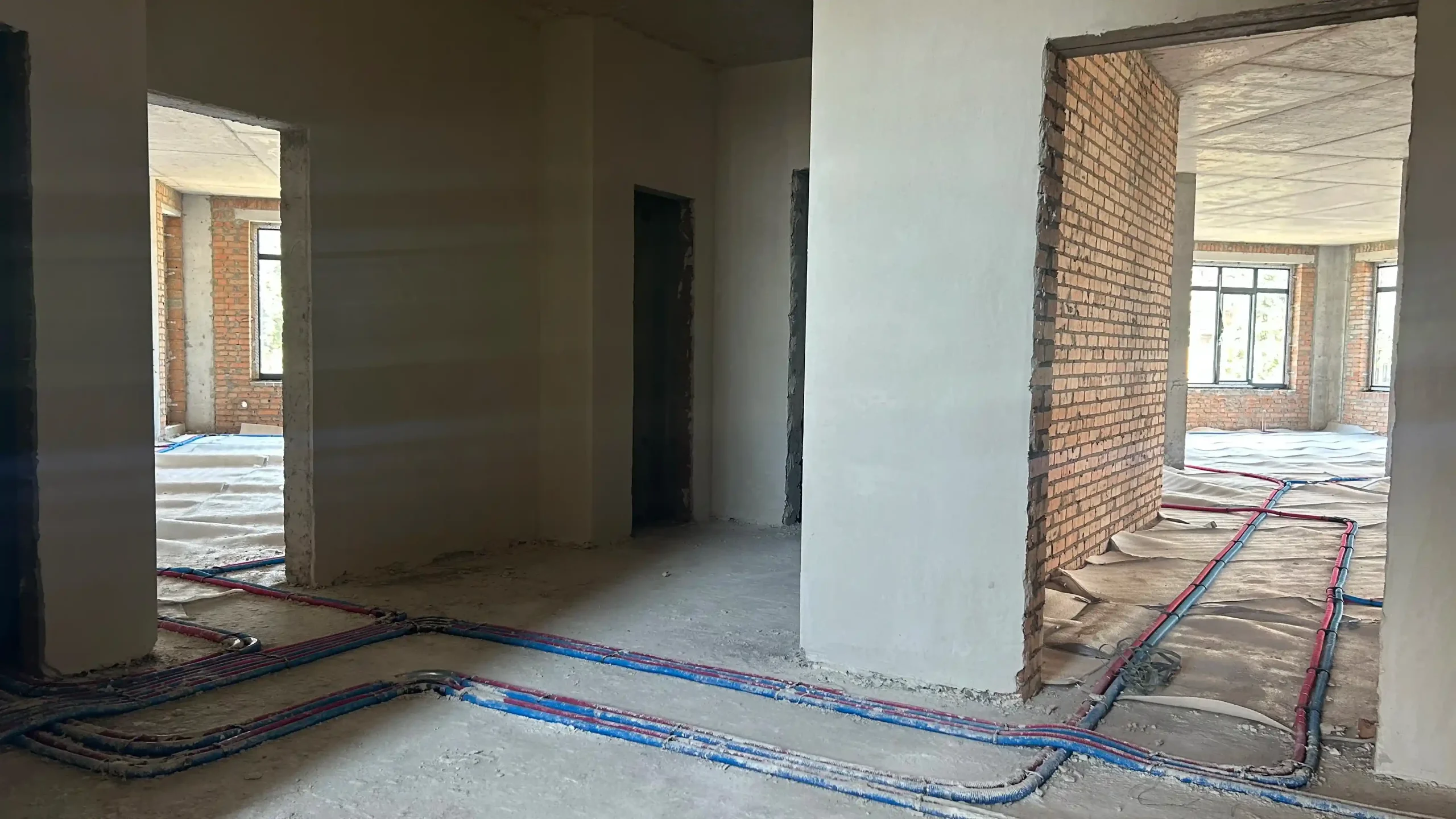

  • на фіналі – прокладання комунікацій (каналізація, водо- і теплопостачання)
  • завершуються фасадні роботи з боку внутрішнього двору
  • завершено стяжку підлоги на поверхах, в найближчих планах – укладання плитки на сходових клітинах

Секція 103

  • виконано 50 м³ цегляної кладки
  • почалося встановлення віконних конструкцій

Секція 109

  • активні монолітні роботи: наразі 8 житловий поверх готовий на 50%

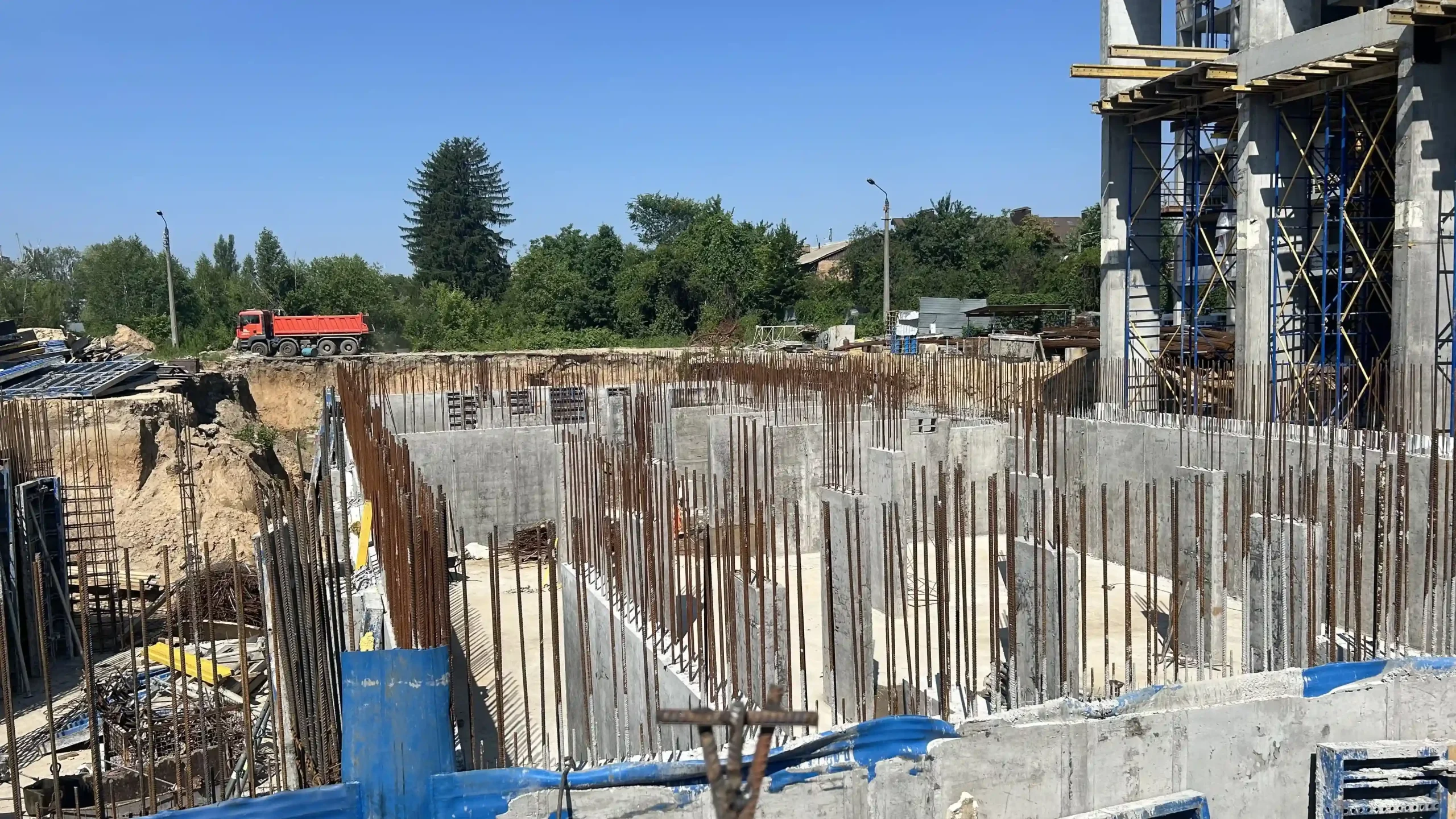

Паркінг

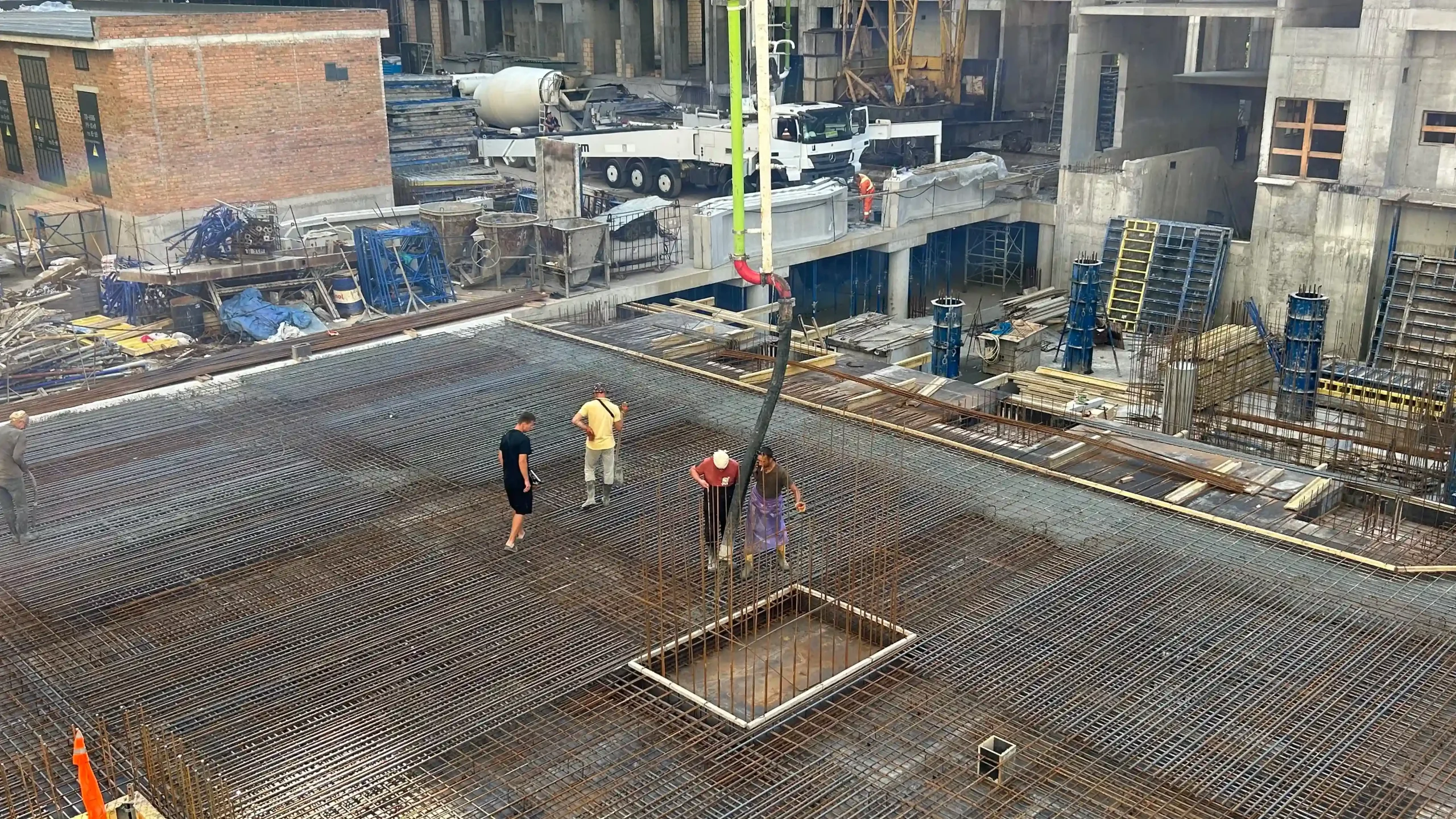

  • завершується бетонування плити перекриття над -1 поверхом – виконано 50%
  • прийнято 116,8 м³ бетону.

Апарт-готель VELMY

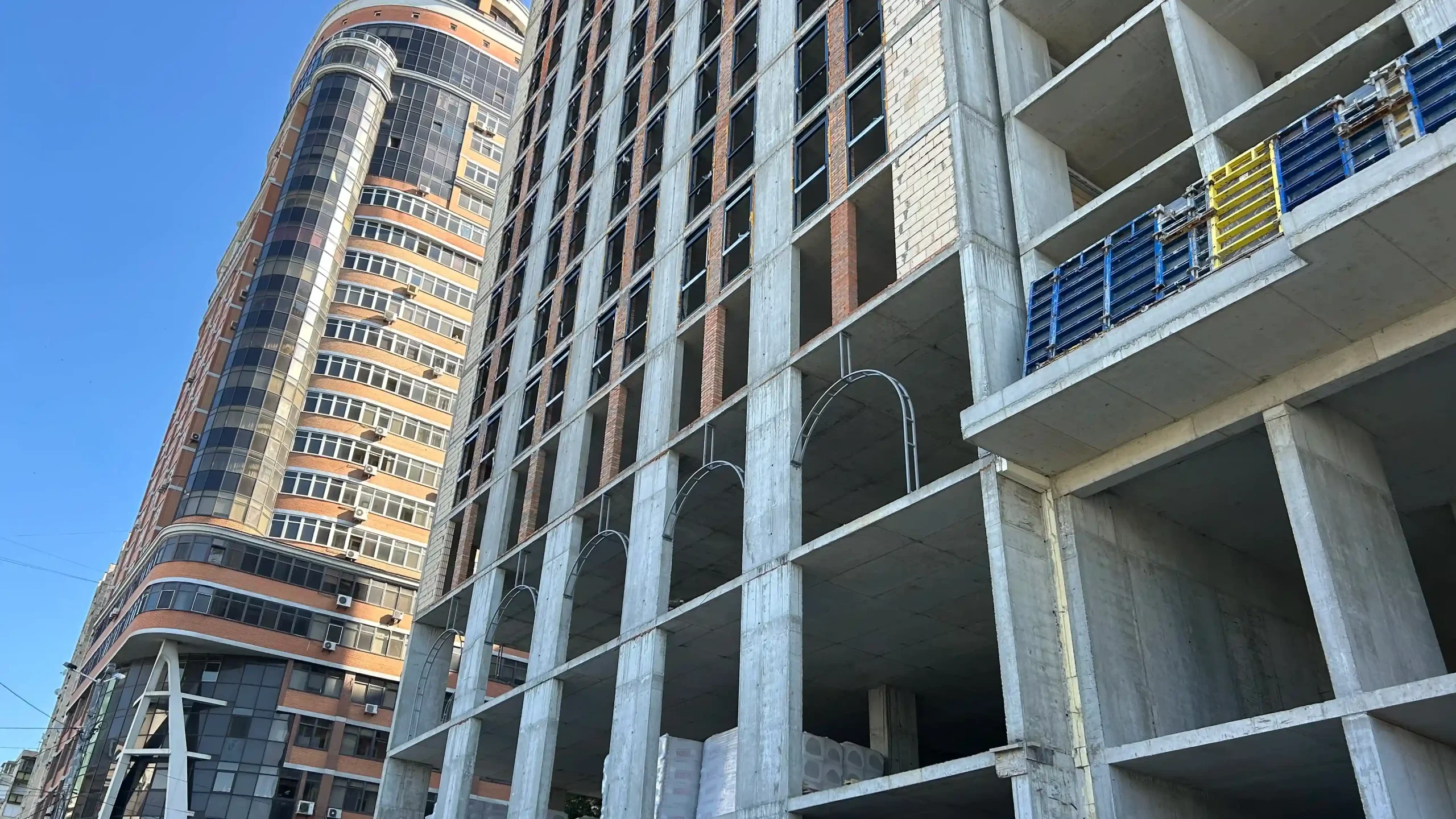

Блок А

  • виконано бетонування плити перекриття 4 поверху на 100%
  • 5 поверх – вертикальні елементи виконані на 80%, виставлення горизонтальної опалубки перекриття на 90%, плита перекриття – на 80%
  • повністю виконана кладка внутрішніх і зовнішніх стін з керамоблоку 2 поверху
  • на 80% виконано кладку внутрішніх стін і перегородок 3 поверху з цегли

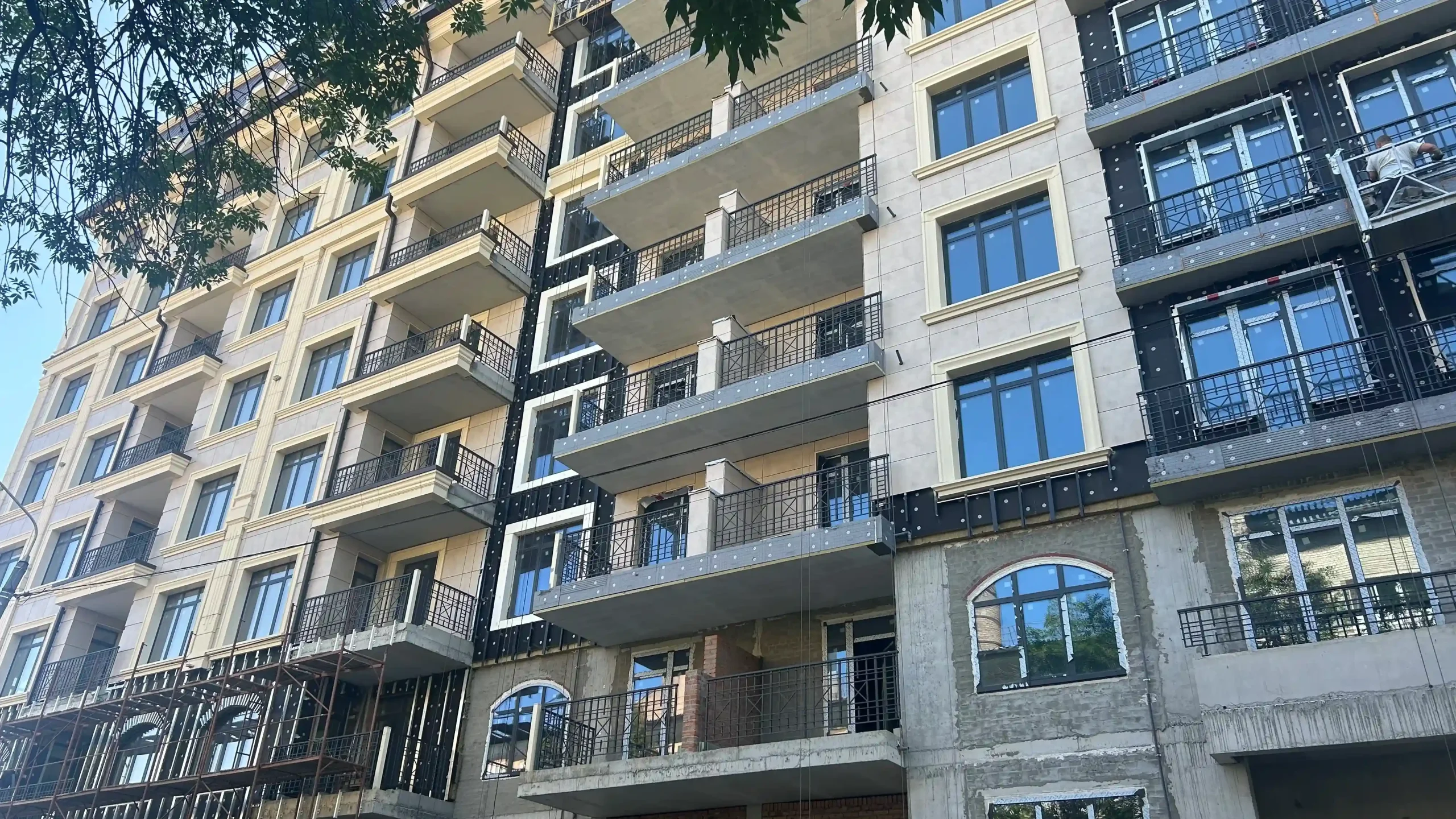

  • завершено монтаж алюмінієвих віконних і дверних блоків виходу на терасу 1 поверху, готовність на 2 поверсі – 80%

Блок В

  • вертикальні елементи та бетонування плити перекриття 3-4 поверхів – 100%
  • виконання арматурних каркасів вертикальних елементів 5 поверху 20%
  • виконано повністю кладку внутрішніх стін 1 поверху

Стилобат між блоками А і В

  • повністю виконано зрізання паль до проєктної горизонтальної відмітки та вибірка і вивіз грунту перехідного тунелю між блоком А і В

2 черга

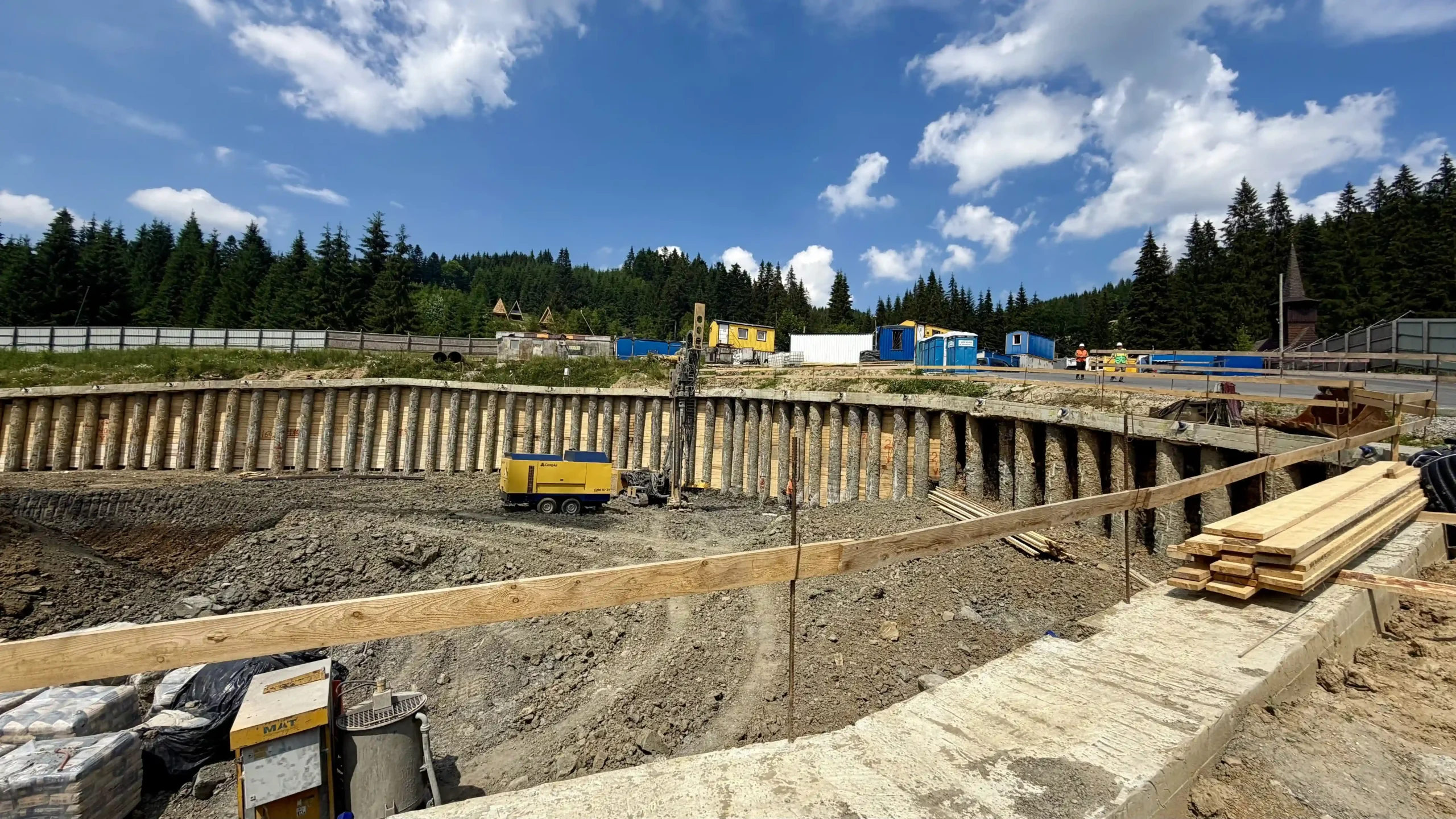

  • встановлення та натягування натяжних анкерів на підпірну стінку 1 ярусу виконано на 100%
  • вивезено ґрунт з котловану блоку Е виконано на 70%, вивіз грунту з котловану блоку D – 10%
  • влаштування натяжних анкерів підпірної стінки другої черги другий ярус 10%

Клубний будинок La Manche

Секція 1

  • виконано прокладання електромережі в МЗК і сходових клітках з 10 по 1 поверхи

Секція 2

  • виконано прокладання електромережі в МЗК
  • виконано штукатурку в МЗК з 10 по 3 поверх

Секція 3

  • виконано штукатурку МЗК і сходових кліток
  • виконано прокладання труб водо- і теплопостачання з 10 по 2 поверхи

Паркінг

  • встановлено опалубку та виконано монтаж кабеля в гофрі 100 мм в електрощитовій на -1 поверсі

Фасад

  • триває встановлення керамограніту й монтаж декоративних елементів
  • в процесі – гідроізоляція балконів з боку вул. Щекавицької та монтаж зливних воронок

ЖК  New Tone

Житловий будинок 1

  • Секція 1.1 – виконано перекриття 4 поверху
  • Секція 1.2 – тривають мурувальні роботи, зокрема виконано значний обсяг на 2-3 поверхах
  • Також розпочато зворотню засипку грунту з боку вул. Естонська по обом секціям.

Житловий будинок 2

  • Секції 2.3 – 2.4 – частково виконано бетонування вертикальних елементів підвалу
  • Секція 2.5 – виконано бетонну підготовку під фундаментну плиту

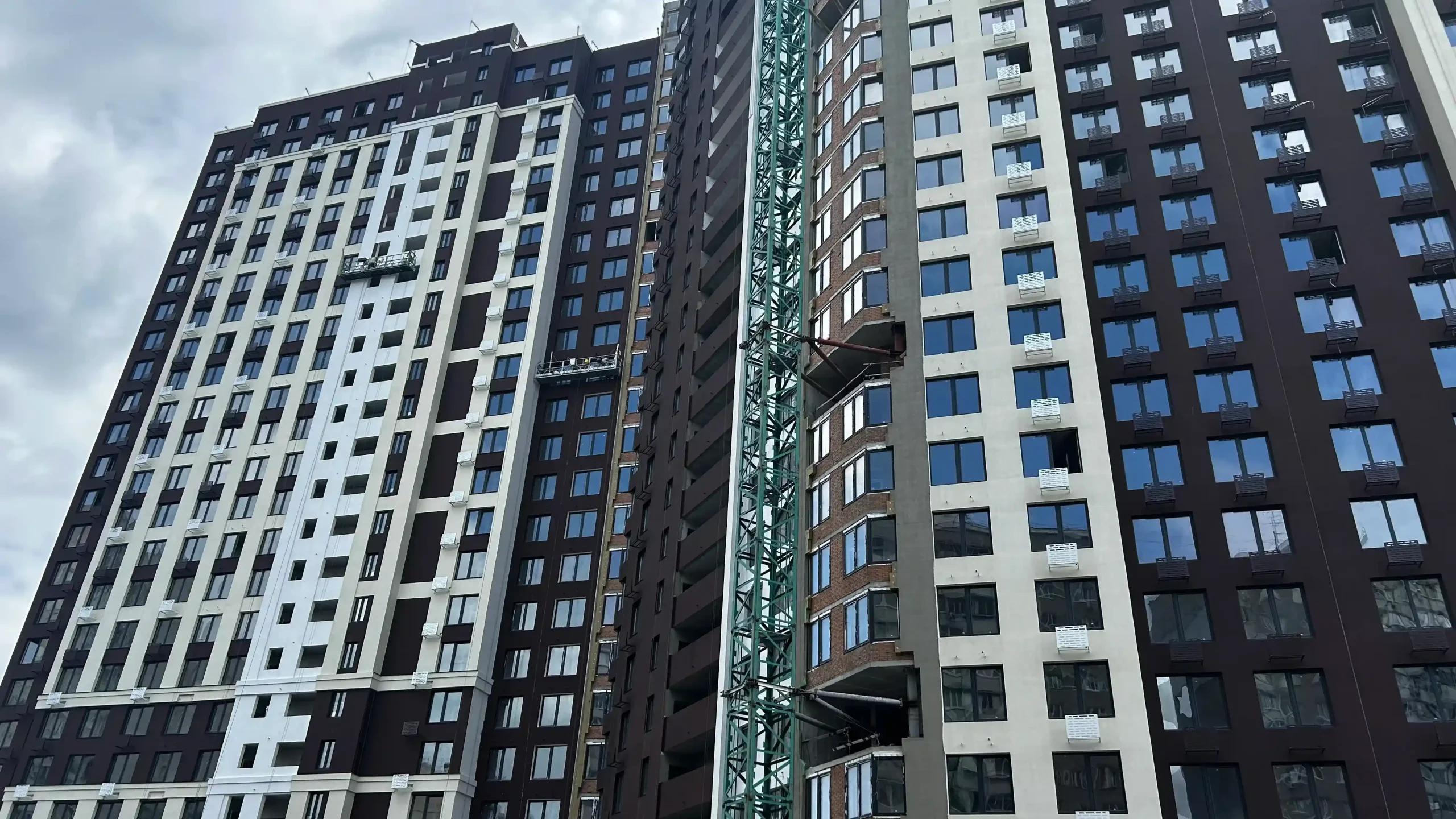

ЖК Polaris Home&Plaza

Секція 4.1

  • фасад: утеплення — 220,00 м², армування, — 413,41 м², нанесення декоративної штукатурки — 770,00 м², фарбування — 1075,00 м²

Секція 3.3

  • фасад: утеплення — 23,06 м², армування — 90,00 м², нанесення декоративної штукатурки — 950,00 м², фарбування — 1280,00 м²
  • змонтовано гребінки водопостачання та опалення
  • встановлено запірну арматуру на квартири водопостачання й опалення
  • встановлено регулюючу арматуру системи пожежогасіння
  • розпочато монтаж кабельних лотків на 1–2 поверхах
  • виконано штукатурку “американка” стін на 3–26 поверхах
  • виконано гідроізоляцію холодних переходів на 3–26 поверхах
  • виконано влаштування плитки на 18–26 поверхах

Секція 3.2

  • фасад: утеплення  — 1450,00 м², армування — 2350,00 м², нанесення декоративної штукатурки — 1750,00 м², фарбування — 1200,00 м²
  • змонтовано труби опалення та водопостачання на 3–26 поверхах
  • виконано стояки каналізації на 3–12 поверхах
  • виконано стояки водопроводу на 3–10 поверхах
  • прокладено труби живлення квартир на 4–17 поверхах
  • виконано цементно-піщану стяжку на 8–18 поверхах

Секція 3.1

  • завершено мурування 14–19, 21–23 поверхів
  • розпочато мурування 25–26 поверхів
  • кладка шахт покрівлі — на завершальному етапі
  • виконано монтаж вікон до 16 поверху
  • розпочато влаштування покрівлі
  • пароізоляційний шар із руберойду виконано приблизно на 70%

Секція 2.2

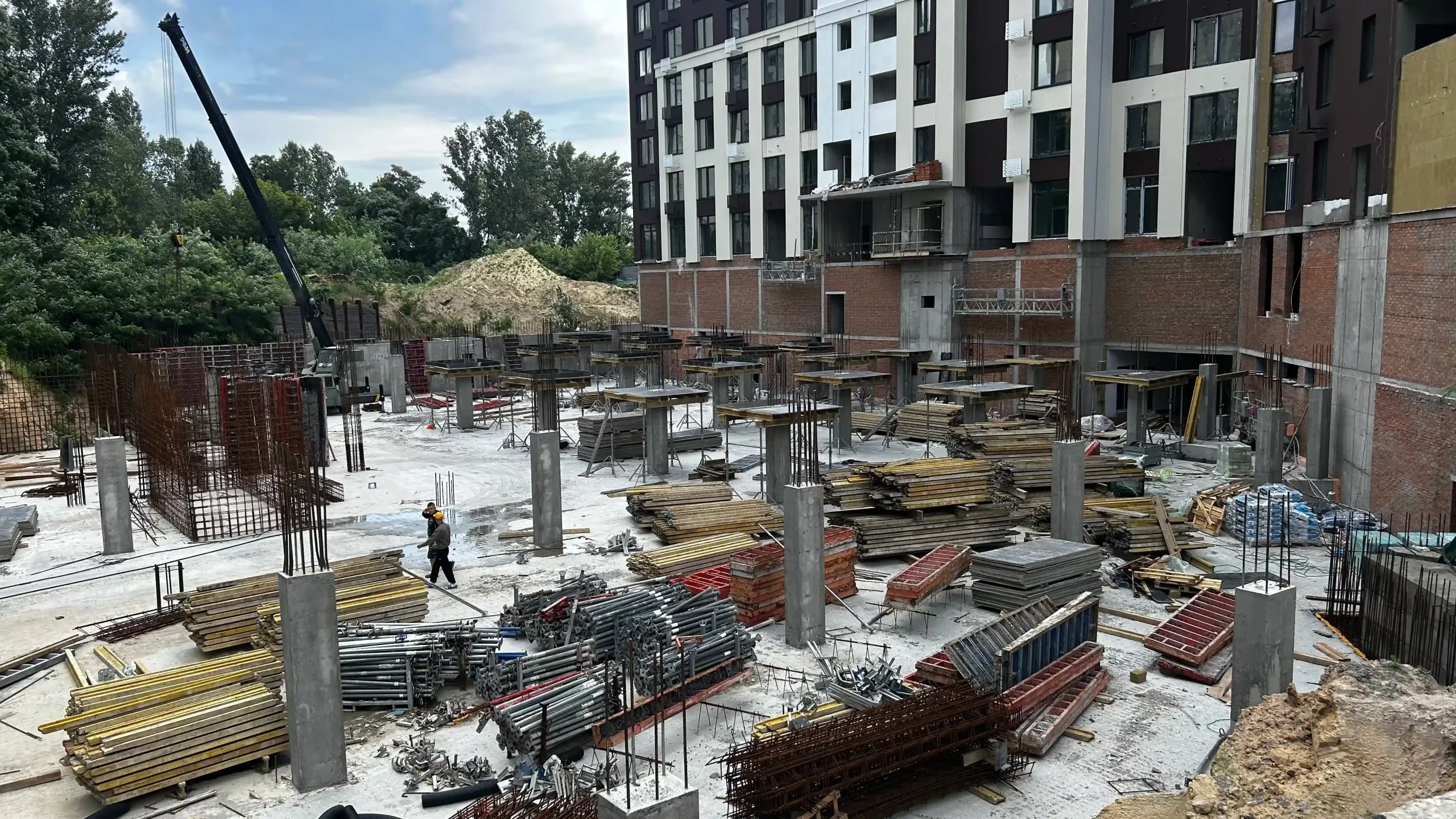

  • завершено монолітні роботи вертикальних елементів 25 поверху
  • плиту перекриття над 25 поверхом виконано на 50%

Cекція 2.1

  • виконано вертикальні елементи 4 поверху
  • виконано плиту перекриття над 4 поверхом

Паркінг Д

  • розпочато бетонування вертикальних елементів

ТП №2

  • виконано розробку котловану
  • влаштовано бетонну підготовку

Стилобат (секція 3.2)

  • розпочато роботи з розробки котловану

За червень на об’єкті використано 1230 м³ бетону.

Завжди отримуйте новини вчасно!

Отримуйте найактуальніші новини, корисні поради та спеціальні пропозиції прямо на свою електронну пошту

Введіть будь ласка ваше ім'я.

Введіть будь ласка коректну пошту.

Залишились питання?

  • Хочете порахувати вартість квартири?
  • Хочете побачити все на власні очі?
  • Хочете дізнатися більше про програми?
Замовити консультацію
