Будівництво у травні 2026: виконані роботи за місяць

Травень 2026 став черговим результативним періодом у роботі компанії. За цей місяць на п’яти активних будівельних майданчиках проєктів Perfect Group вдалося реалізувати значний обсяг будівельних процесів.

Читати новину

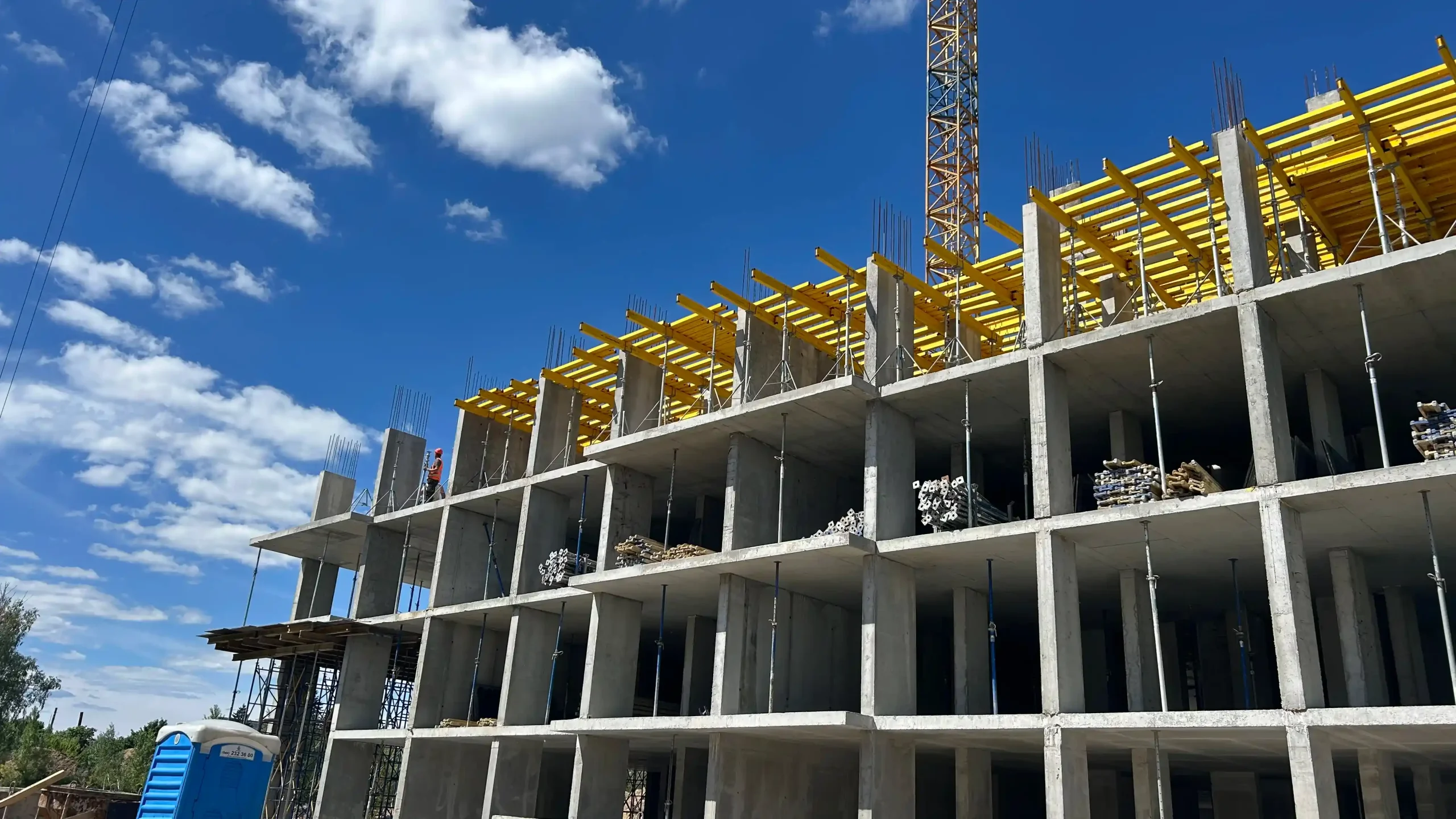

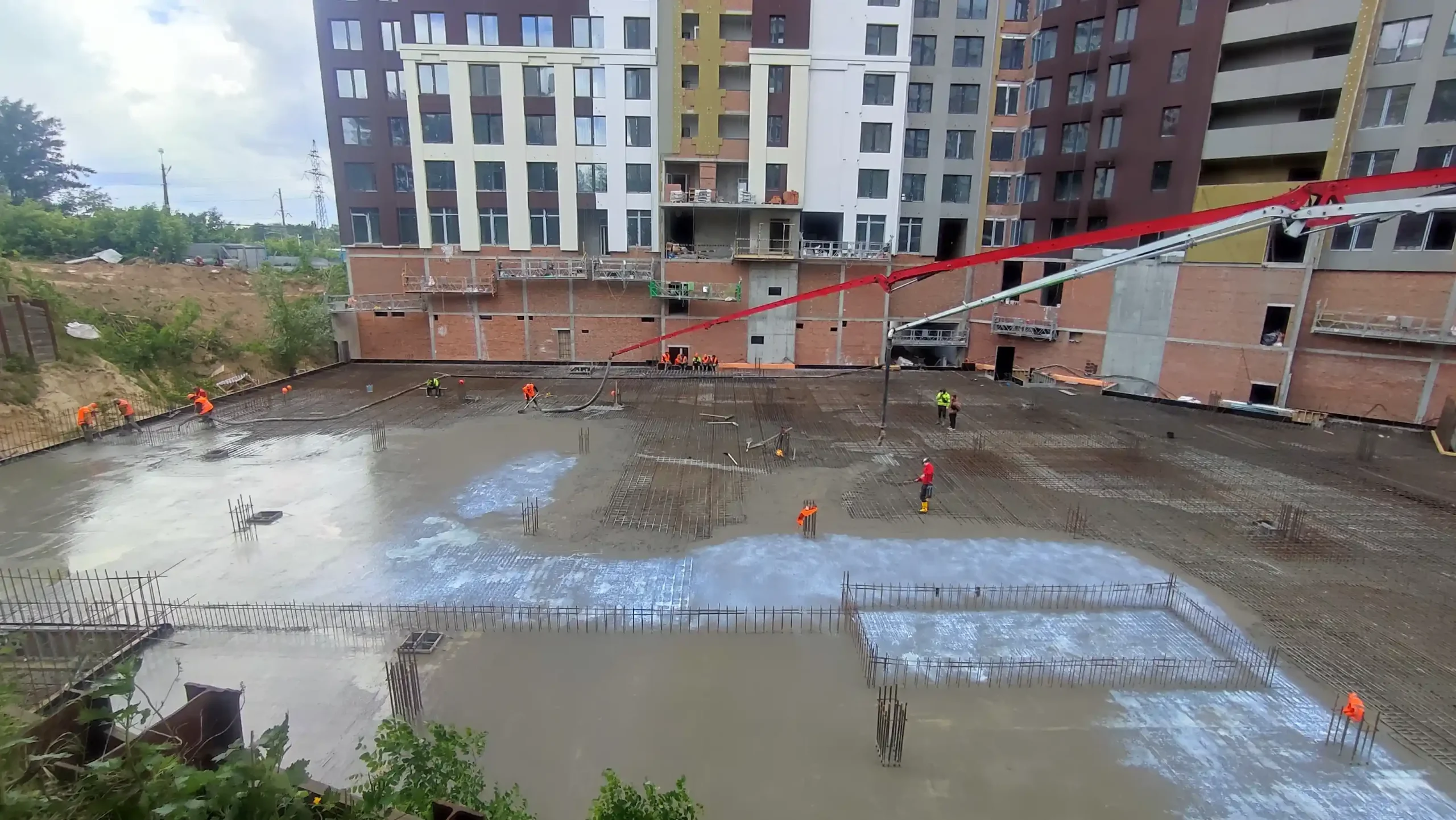

ЖК Stanford

Секція 101

  • продовжується встановлення віконних конструкцій

Секція 102

  • в процесі – прокладання систем опалення і водопостачання по квартирах та влаштування стяжки підлоги
  • на фіналі – фасадні роботи з боку внутрішнього двору

Секція 103

  • продовжується прокладання систем опалення і водопостачання по квартирах та влаштування стяжки підлоги
  • триває утеплення парапетів і вентиляційних шахт

Секція 106

  • завершуються фасадні роботи на цокольному поверсі з боку внутрішнього двору
  • на фіналі – встановлення протипожежних систем

Секція 109

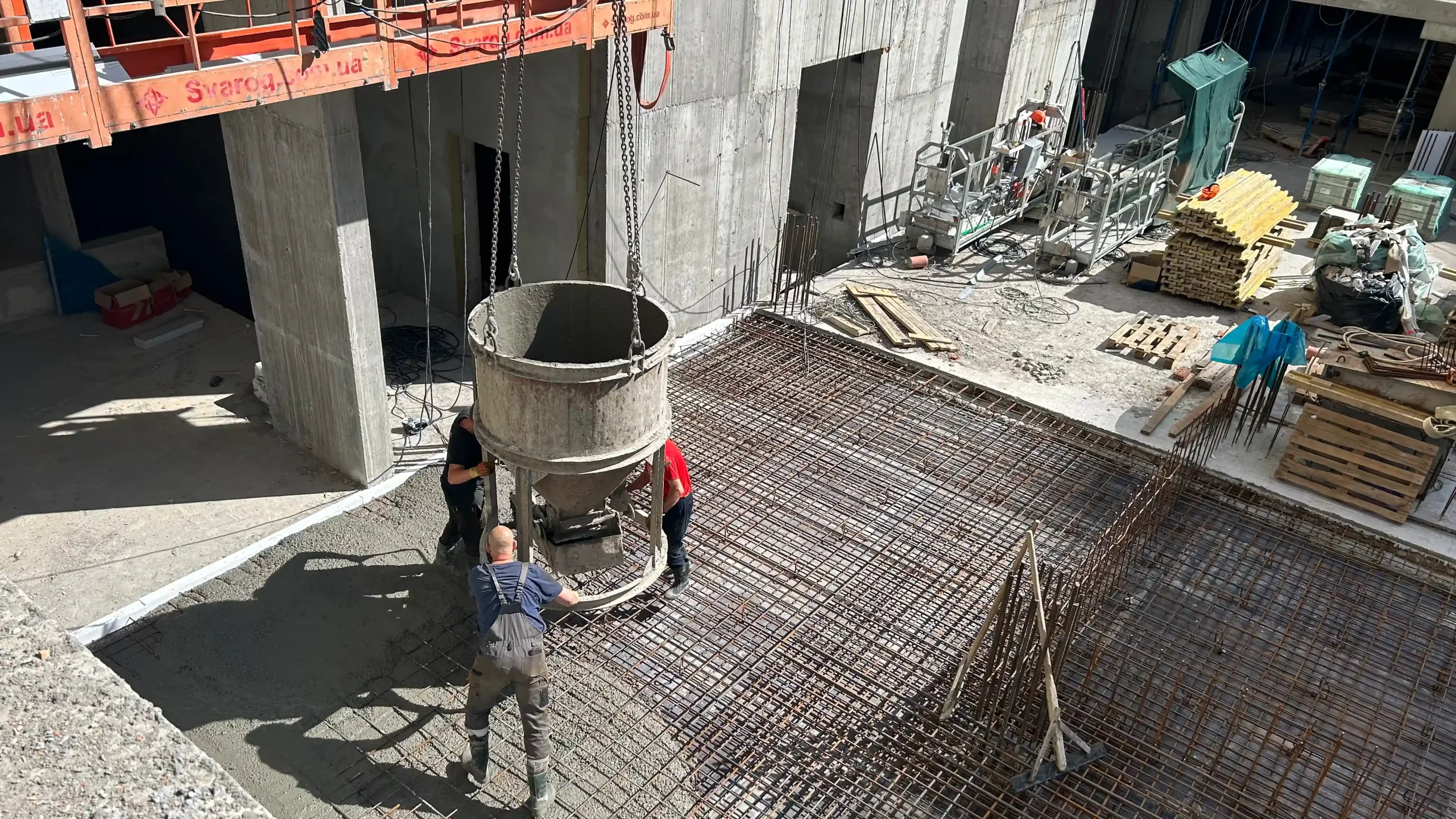

  • завершено моноліт 5 житлового поверху, триває зведення вертикалей 6 поверху
  • прийнято 218,1 м³ бетону

Паркінг

  • завершено плиту перекриття над -2 поверхом, продовжуються роботи над зведенням -1
  • прийнято 379,8 м³ бетону

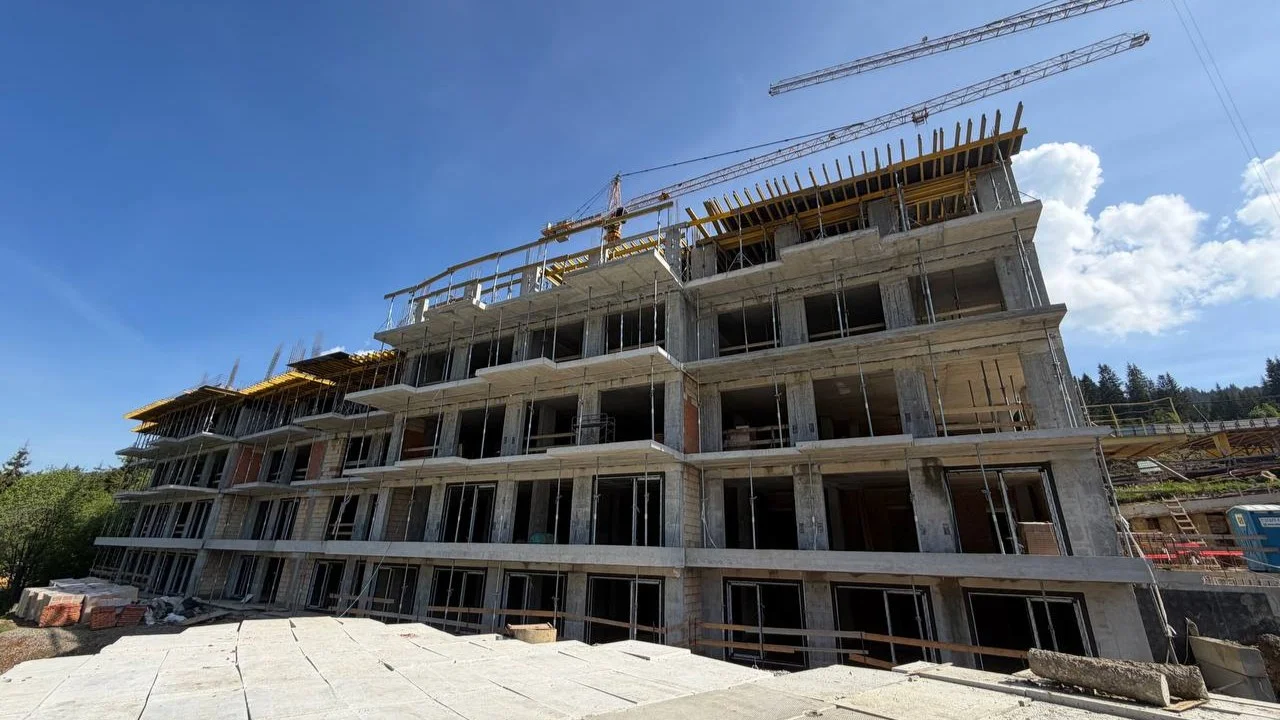

Апарт-готель VELMY

Блок А

  • виконано бетонування плити перекриття 4 поверху
  • вертикальні елементи 5 поверху готові на 40%
  • виставлення горизонтальної опалубки перекриття 5 поверху виконано на 25%
  • кладка внутрішніх і зовнішніх стін з керамоблоку 3 поверху виконано на 100%
  • кладка внутрішніх стін і перегородок 3 поверху з цегли звичайної повнотілої виконано на 25%
  • монтаж алюмінієвих віконних і дверних блоків виходу на терасу 1 поверху виконано на 100%, 2 поверху на 10%

Блок В

  • виконано вертикальні елементи та бетонування плити перекриття 3 поверху
  • вертикальні елементи 4 поверху виконані на 45%
  • виставлення горизонтальної опалубки під плиту перекриття 4 поверху виконано на 20%
  • виконано кладку внутрішніх стін 1 поверху

Стилобат між блоками А і В

  • зрізання паль до проєктної горизонтальної відмітки виконано на 15%.
  • вибірка і вивіз грунту перехідного тунелю між блоком А і В виконана на 85%

2 черга

  • встановлення та натягування натяжних анкерів на підпірну стінку 1 ярусу виконано на 100%
  • вивезено ґрунт з котловану блоку Е виконано на 5%

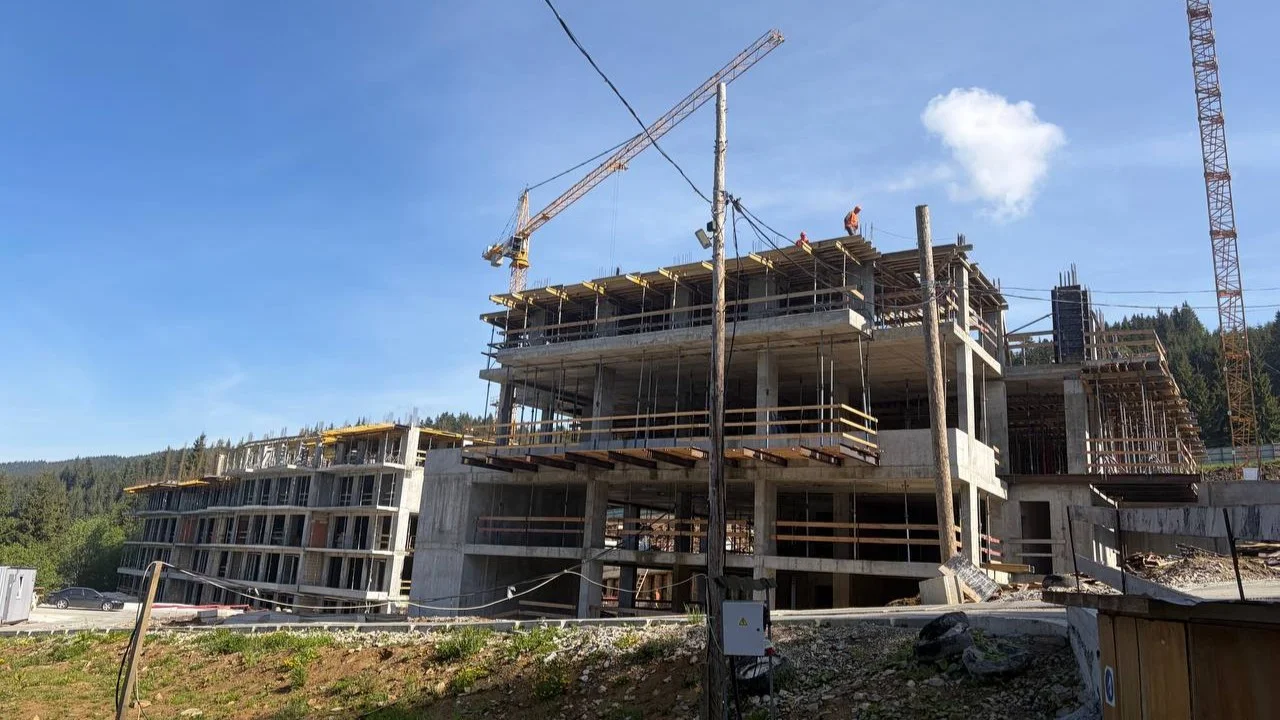

Клубний будинок La Manche

Секція 4

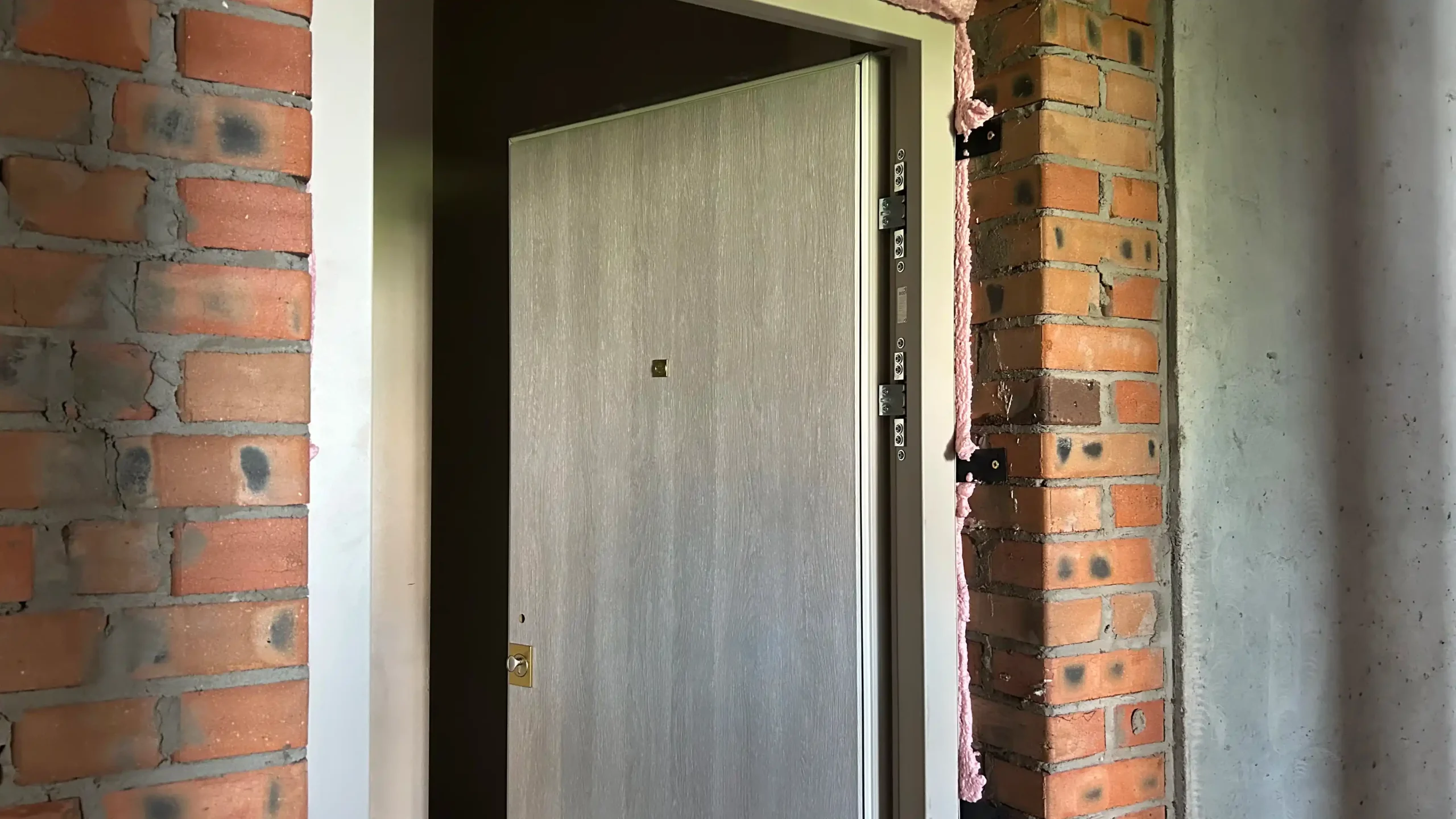

  • встановлено технічні двері прихованого монтажу з 2 по 8 поверхи, квартирні – з 2 по 4
  • свердління отворів у бетоні балконів для гідроізоляції та воронок зливу дощової води

Секція 5

  • встановлено квартирні двері до 8 поверху

Секція 3

  • укладання гемафону з 2 по 10 поверхи для подальшого виконання проведення мереж водо- і теплопостачання

Секція 2

  • виконано укладення електромереж в МЗК для освітлення

Секція 1

  • розпочато роботи з укладення електромереж в МЗК

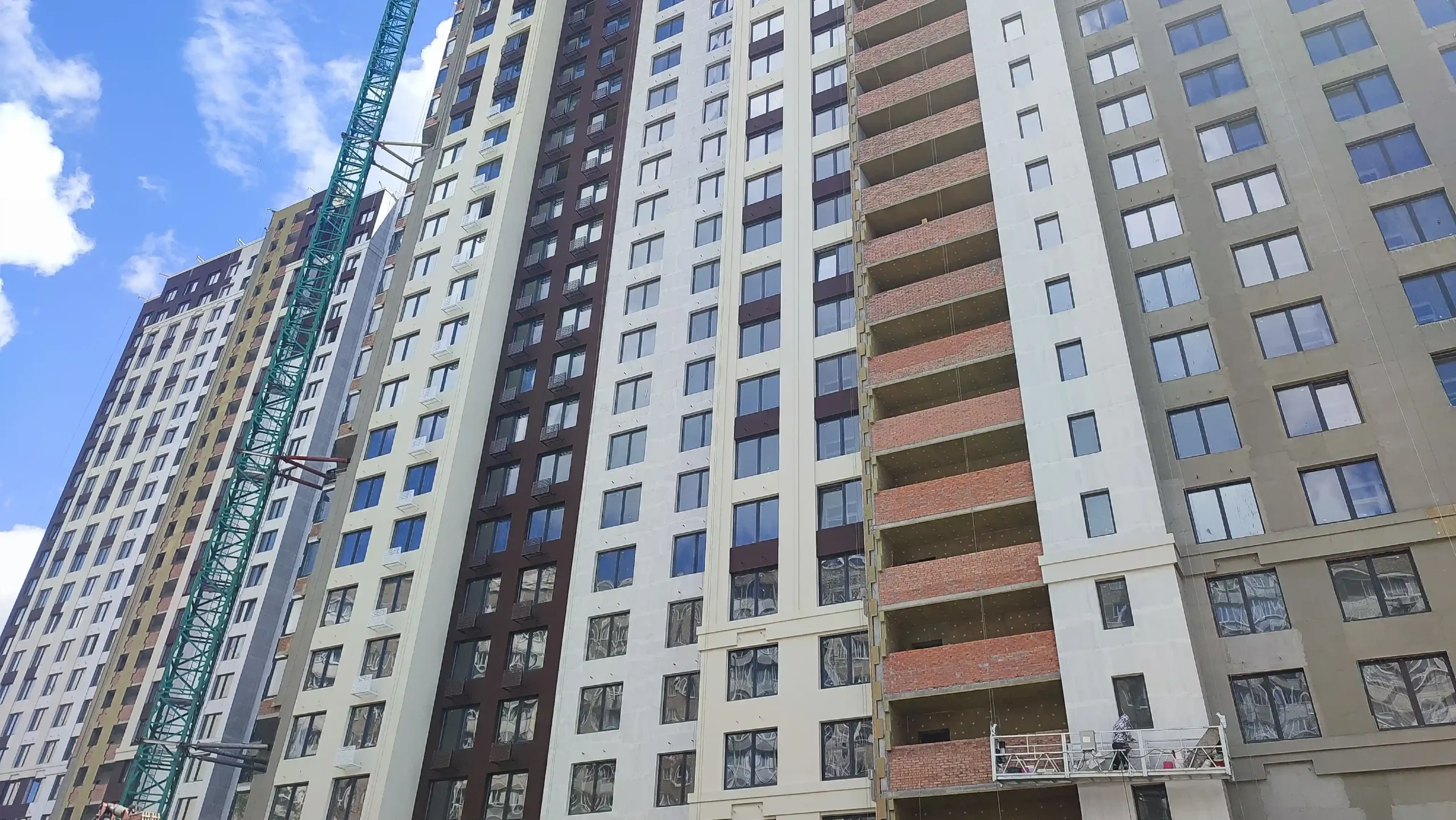

ЖК Polaris Home&Plaza

Секція 4.1

  • Виконано утеплення фасаду — 110 м². Нанесено декоративну штукатурку — 4750 м². Пофарбовано фасад — 700 м².
  • Виконано влаштування підлоги з плитки в МЗК з 3 по 11 поверх.
  • Тривають роботи з влаштування декоративного шару стін та стель.

Секція 3.3

  • Виконано утеплення фасаду — 150 м². Армування фасаду — 250 м². Нанесення декоративної штукатурки — 450 м². Фарбування фасаду — 275 м².
  • Виконано штукатурення стін МЗК з 3 по 11 поверх.
  • Монтаж квартирних та технічних дверей з 3 по 26 поверх виконано на 90%.

Секція 3.2

  • Виконано утеплення фасаду — 500 м². Армування фасаду — 400 м². Нанесення декоративної штукатурки — 700 м². Фарбування фасаду — 400 м².
  • Виконано штукатурення стін місць загального користування з 3 по 12 поверх.
  • Влаштовано стяжку підлоги з 18 по 23 поверх.
  • Триває монтаж труб опалення та водопостачання з 3 по 18 поверх.

Секція 3.1

  • Завершено мурування 20 поверху. Продовжено мурування на 14, 15, 17, 21 та 22 поверхах. Розпочато роботи на 23 поверсі.
  • Виконано монтаж вікон з 9 по 13 поверх.

Секція 2.2

  • Завершено влаштування плити перекриття над 21 поверхом та вертикальних елементів цього рівня.

Секція 2.1

  • Виконано вертикальні елементи ЛСБ 3 поверху.
  • Армування плити перекриття ЛСБ над 3 поверхом виконано на 60%.

Паркінг

  •  Завершено роботи з влаштування бетонної підготовки та монолітних робіт фундаменту.

Загалом у період з 1 по 31 травня на об’єкті прийнято 2429,5 м³ бетону.

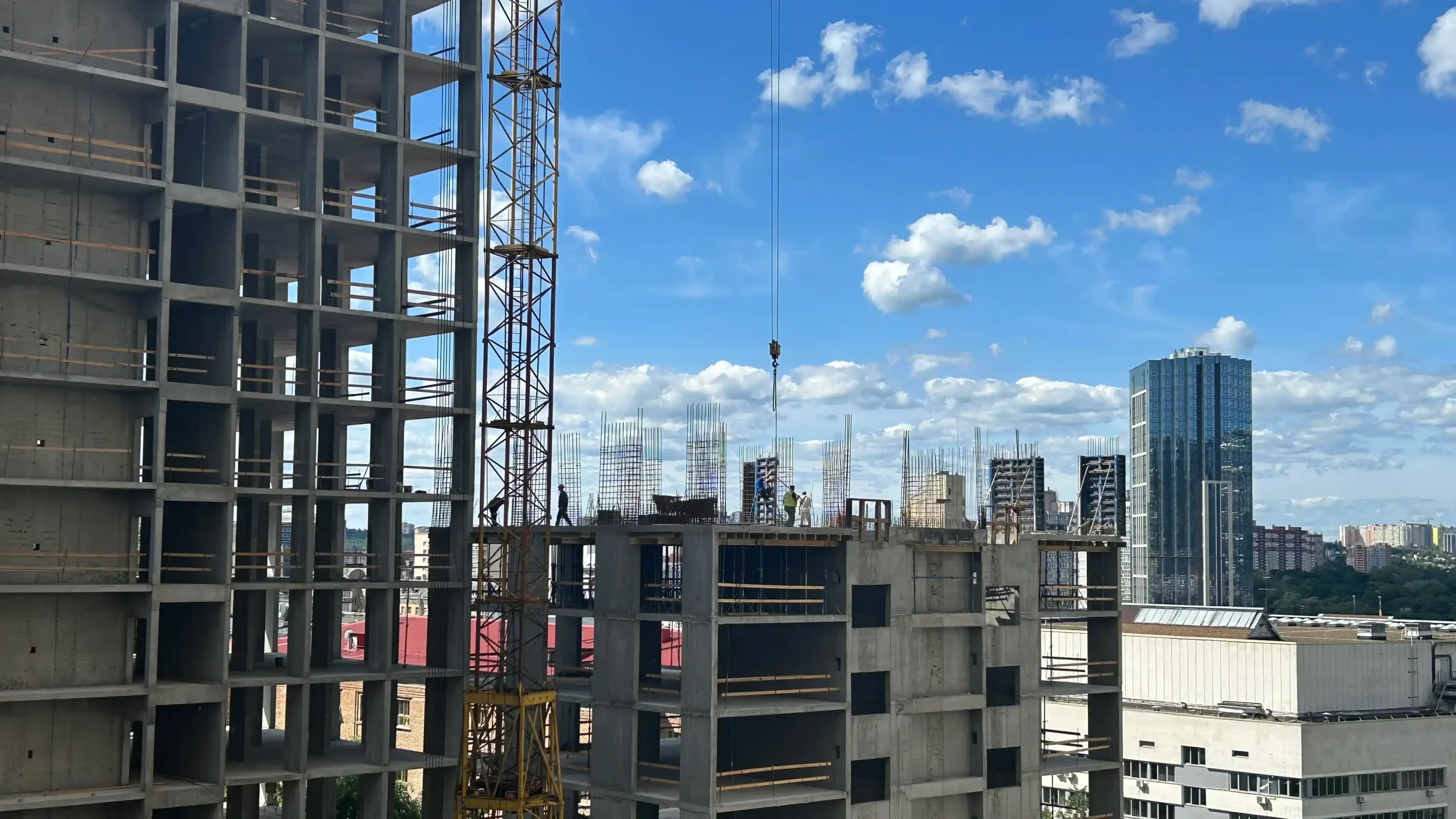

ЖК New Tone

Секція 1.1

  • виконано перекриття та вертикальні елементи 3-го поверху
  • розпочато армування плити перекриття 4-го поверху

Секція 1.2

  • змонтовано 10 сходових маршів

Секція 2.3

  • частково виконано армування та бетонування стін і вертикальних елементів підвалу

Крім того, виконано накриття арки секцій 1.1 – 2.3. За місяць на об’єкті прийняли 264 м³ бетону.

Завжди отримуйте новини вчасно!

Отримуйте найактуальніші новини, корисні поради та спеціальні пропозиції прямо на свою електронну пошту

Введіть будь ласка ваше ім'я.

Введіть будь ласка коректну пошту.

Залишились питання?

  • Хочете порахувати вартість квартири?
  • Хочете побачити все на власні очі?
  • Хочете дізнатися більше про програми?
Замовити консультацію
