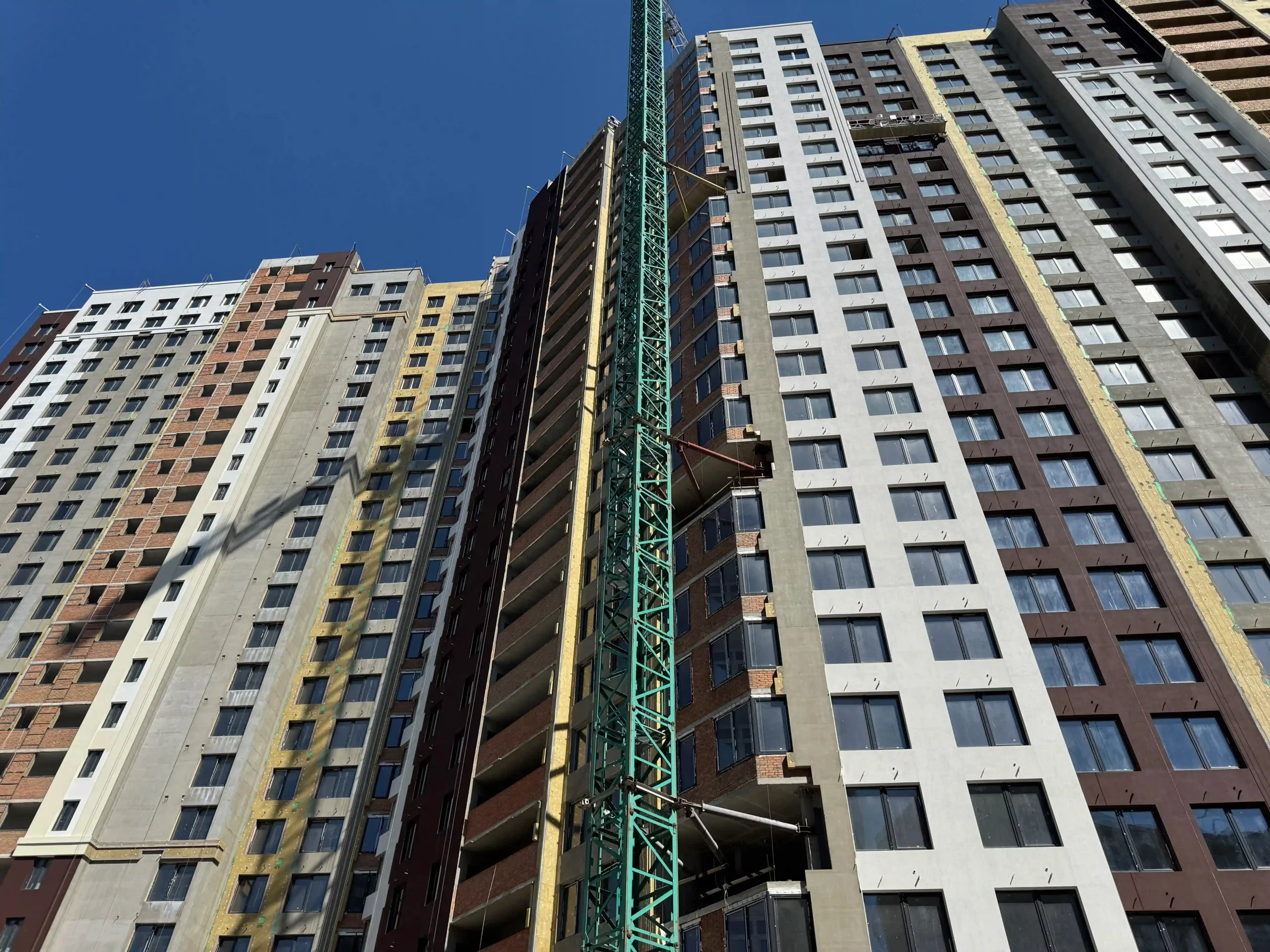

ЖК Stanford
Секция 101
- продолжается установка оконных конструкций
- выполнено 140м³ кирпичной кладки
Секция 102
- фасад на типичных этажах со стороны внутреннего двора — на финальных стадиях
- выполнено 20м³ кирпичной кладки
Секция 103
- продолжается разводка водопроводных и отопительных сетей по квартирах
- продолжается закладывание гофры в полу для дальнейшего прокладывания кабеля подключения квартир
- в процессе — укладывание цементно-песчаной стяжки
- выполнено 40м³ кирпичной кладки
Секция 106
- начато фасадные работы на нижних этажах со стороны внутреннего двора
Секция 109

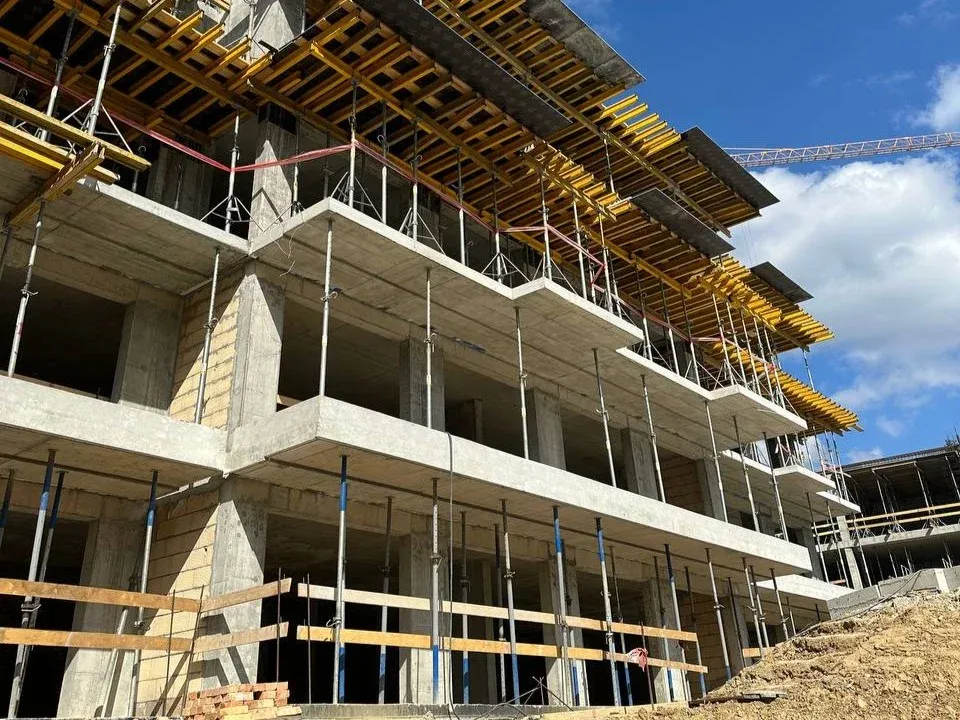

- завершено плиту перекрытия над 2 жилым этажом и вертикали 3-го

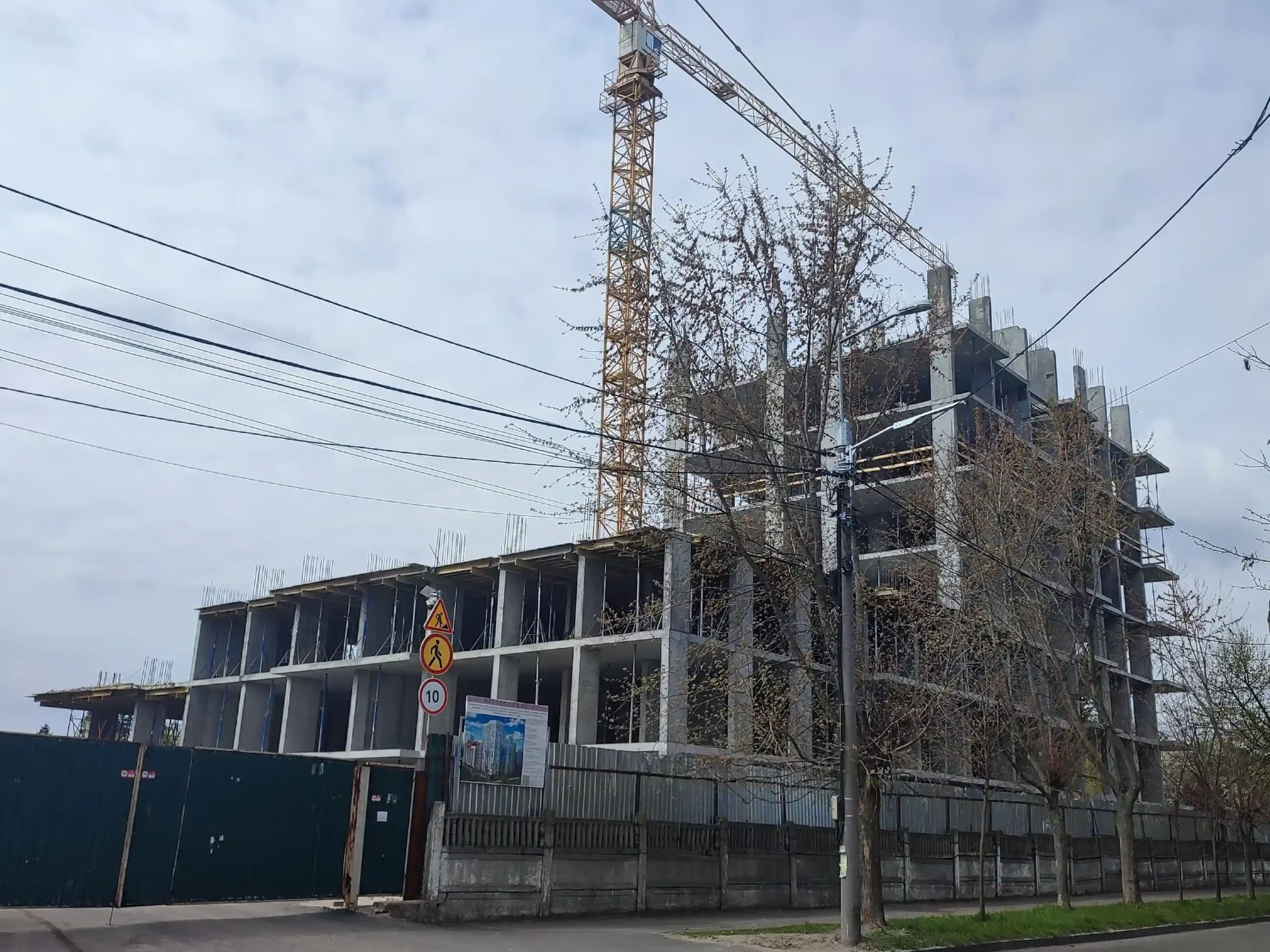

- начато набор плиты перекрытия над 3 жилым этажом

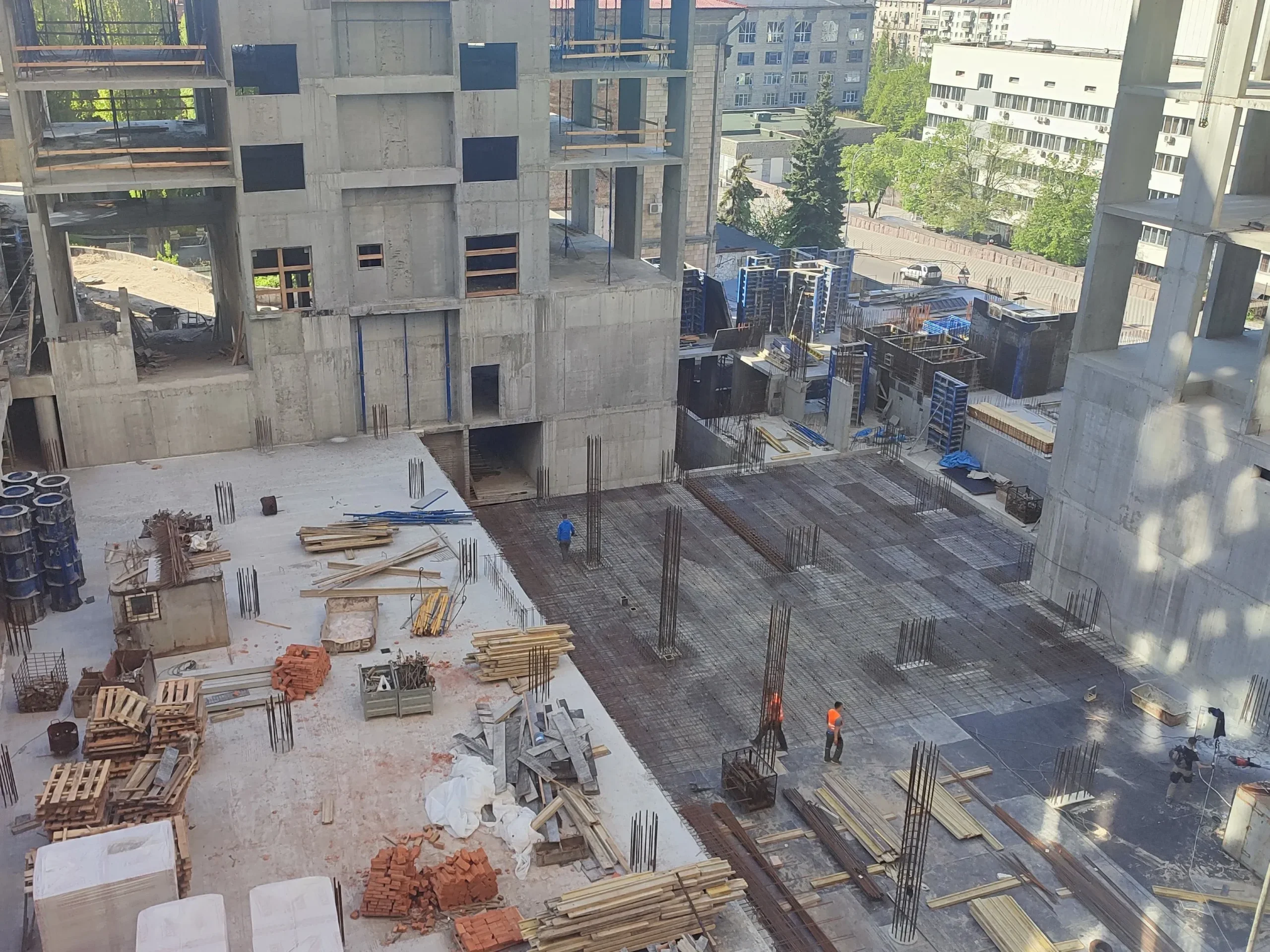

- принято 179м³ бетона
Паркинг
- выполнено вертикальные элементы -2 этажа и начато перекрытие над -2 этажом
- принято 154м³ бетона
Кроме этого, на крыше 102-103 секций продолжается утепление парапетов, перегородок, стен котельни и шахт вентиляции мокрым фасадом.
Завершаются работы по котельной 106 секци и начались подготовительные работы по котельной секции 103.

Апарт-отель VELMY
Блок А
- выполнено опалубку плиты перекрытия 4 этажа на 50%
- армокаркас плиты перекрытия 4 этажа выполнено на 90%
- завершено кладку внутренних и внешних стен 1-2 этажей
- на 20% выполнено кладку внутренних стен 3 этажа
Блок В
- вертикальные элементы 3 этажа выполнены на 95%
- на 90% выполнено установку опалубки и армирование плиты перекрытия 3 этажа
- выполнено кладку внутренних стен 1 этажа
2 очередь
- натяжные анкера на подпорную стенку 1 яруса выполнены на 90%
Кроме этого, палевое поле стилобата блоков А и В выполнено на 100%.

Клубный дом La Manche
Секция 4
- выполнено цементно-песчаную стяжку со 2 по 10 этажи

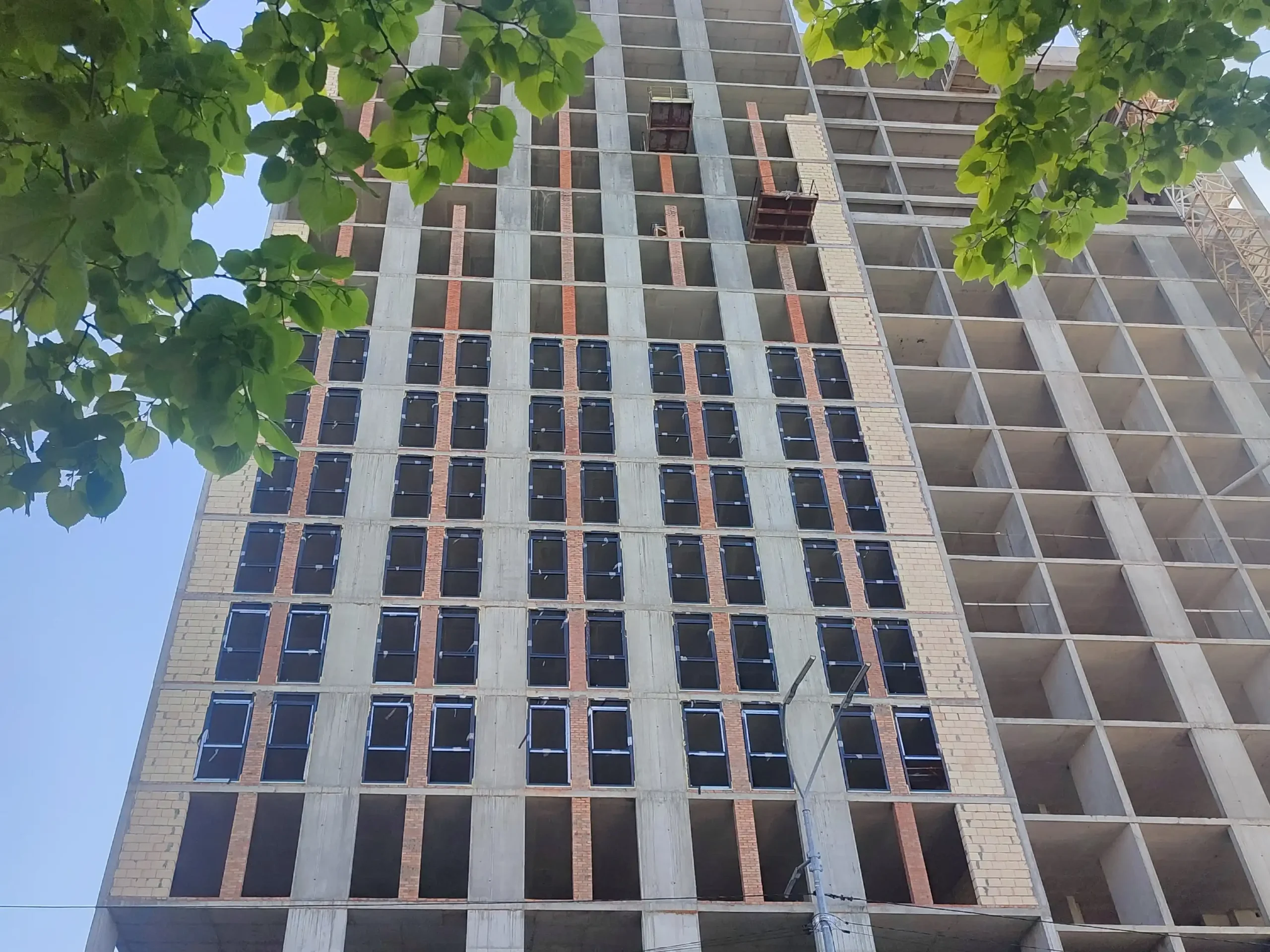

- началась установка декоративных элементов вокруг окон
Секция 5

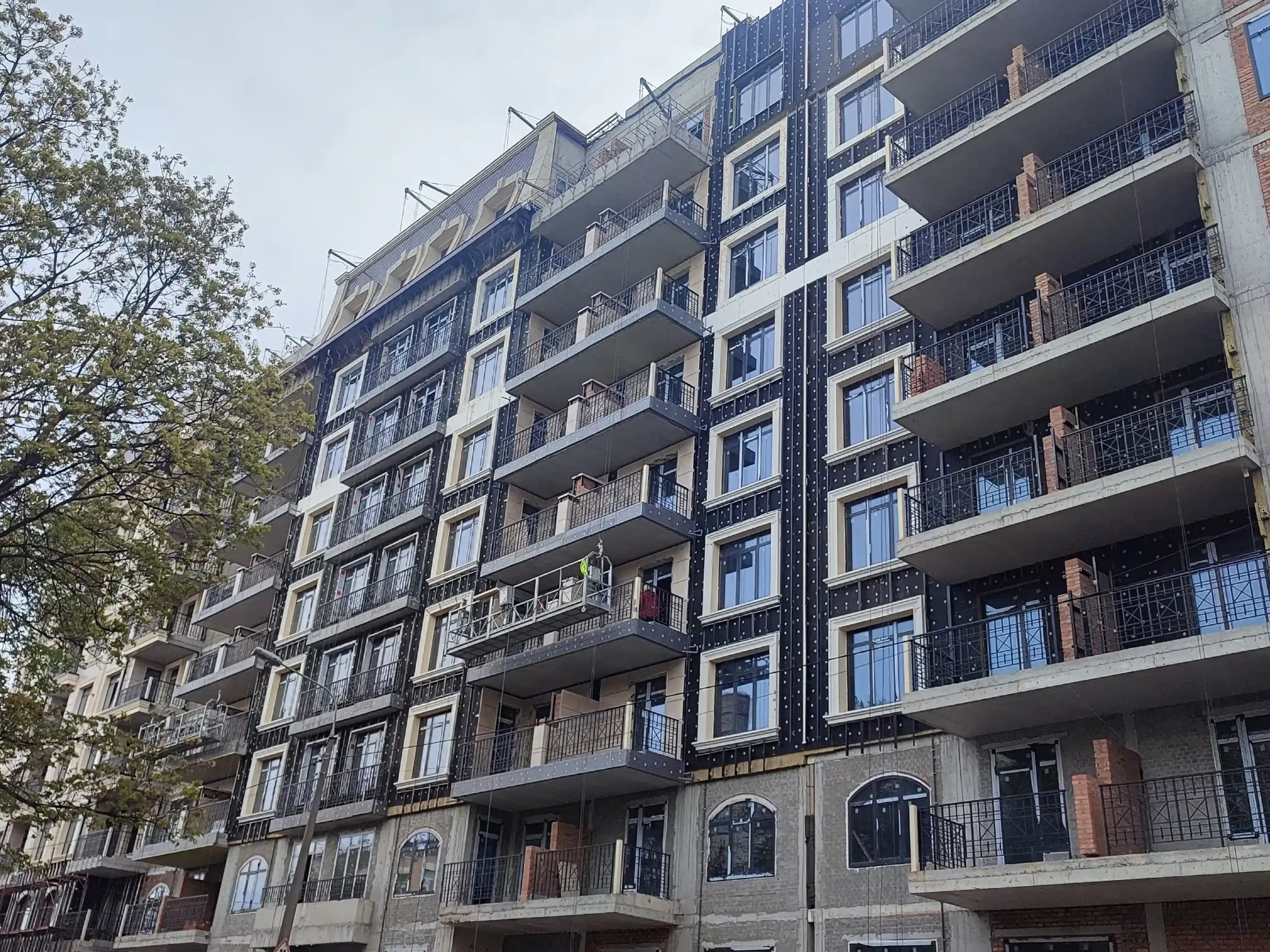

- установлено технические дверы скрытого монтажа со 2 по 8 этажи

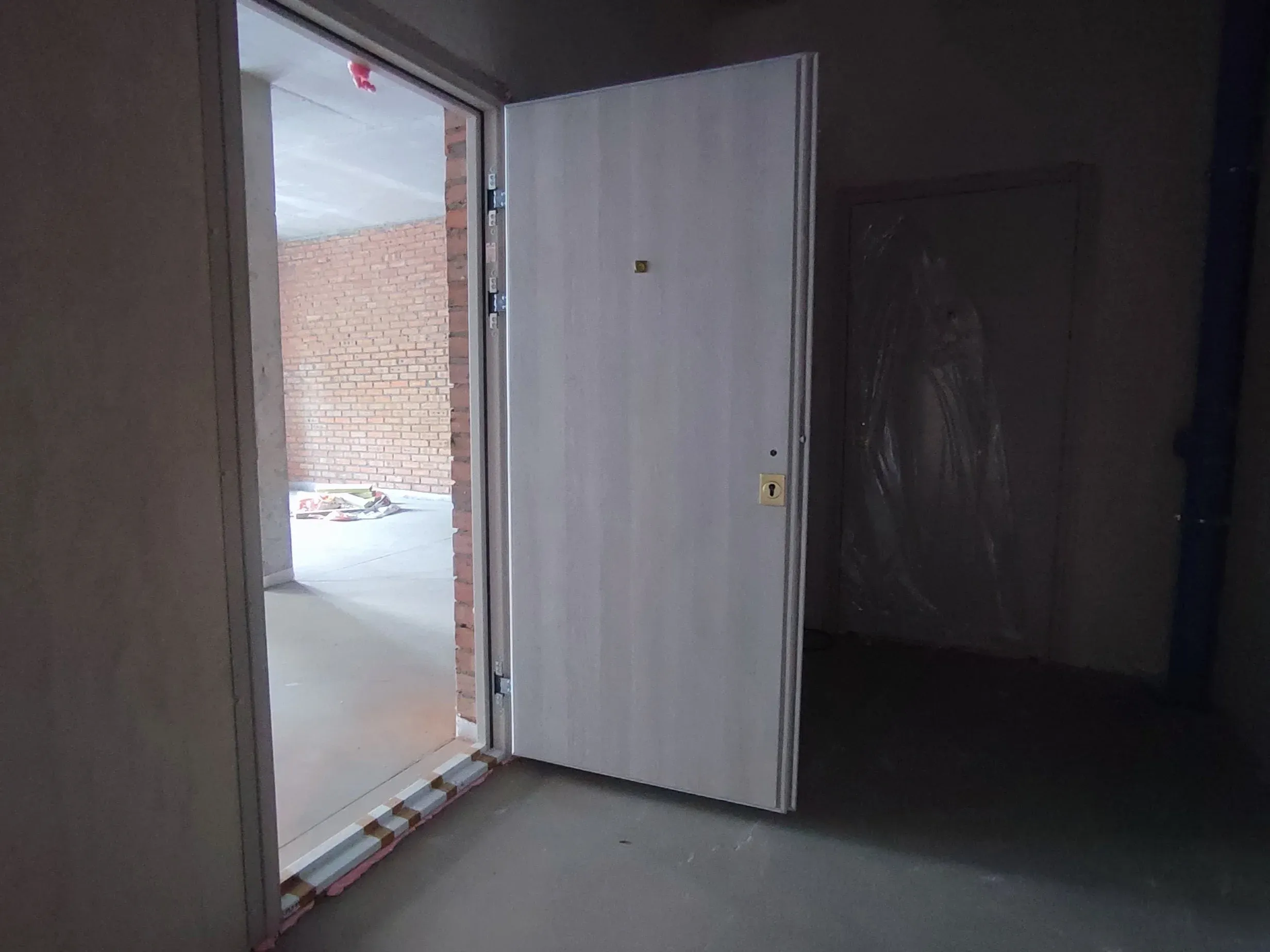

- установлено квартирные двери со 2 по 3 этажи
- продолжается штукатурка и покраска оконных откосов
- продолжается установка керамогранита на балконах
- выполнено часть декоративных элементов вокруг окон и накрывки на перегородках из АКП

ЖК Polaris Home&Plaza
Секция 4.1
- выполнено утепление фасада площадью 450 м² и армирование фасада 1710 м², нанесение декоративной штукатурки 1500 м² и покраска фасада 235 м²
- выполнено отделку стен МОП с 3 по 26 этаж и укладку пола с плитки МОП с 11 по 26 этажи
Секция 3.3
- выполнено утепление фасада площадью 1020 м², армирование 1700 м², нанесение декоративной штукатурки 780 м² и покраску 600 м²
- выполнено штукатурку стен МОП с 12 по 26 этаж
- совершено монтаж гребенок водоснабжения, установонка запорной и регулирующей арматуры стояков отопления и водоснабжения, а также монтаж выводом отопления в лифтовую зону
Секция 3.2
- выполнено утепление фасада 2080 м², армирование 3035 м² и нанесение декоративной штукатурки 750 м²
- выполнена штукатурка стен МОП с 12 по 26 этаж и устройство стяжки пола с 24 по 26 этаж
- выполнена разводка кабелей по этажам с 4 по 9, прокладка гофрированных труб в полах с 4 по 26 этаж, а также монтаж труб отопления и водоснабжения на этажах с 18 по 26
Секция 3.1
- завершена кладка 13, 16, 18 и 19 этажей, продолжена кладка на 14, 15, 17, 20, 21 и 22 этажах
- завершено устройство плиты перекрытия над 26 этажом и начаты работы по устройству монолитного парапета.
Секция 2.2
- завершено устройство плиты перекрытия над 19 этажом и вертикальных элементов этого уровня, а также выполнены вертикальные элементы 20 этажа. На данный момент продолжаются работы по устройству плиты перекрытия над 20 этажом
Секция 2.1
- выполнены вертикальные элементы ЛСБ 2 этажа и армирование плиты перекрытия ЛСБ над 2 этажом.
Паркинг

- выполнена разработка грунта в котловане на уровне примерно 90%, а также устройство щебеночной и бетонной подготовки на уровне около 60%
Всего за месяц принято 880 м³ бетона.

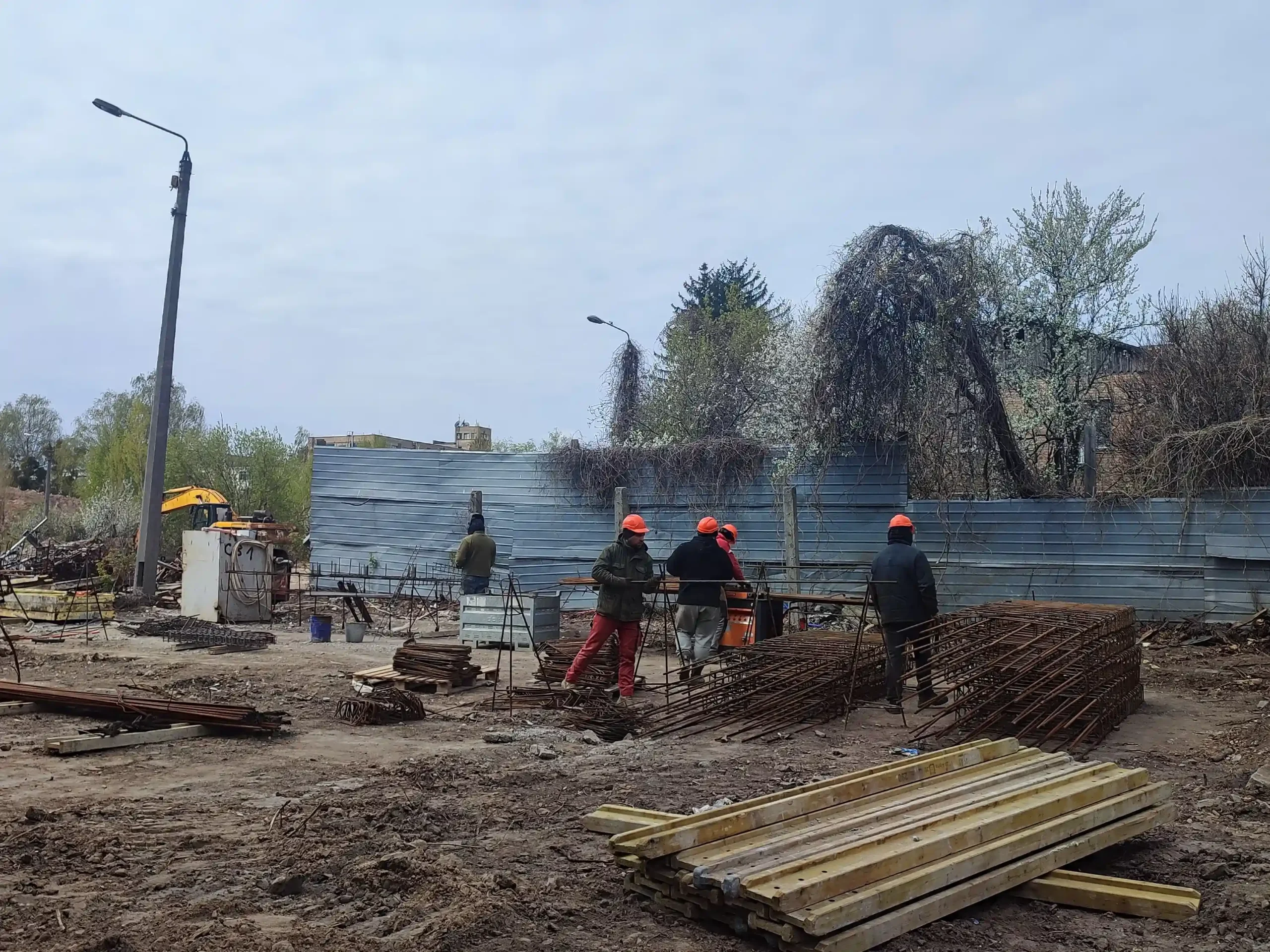

ЖК New Tone
Секция 1.1

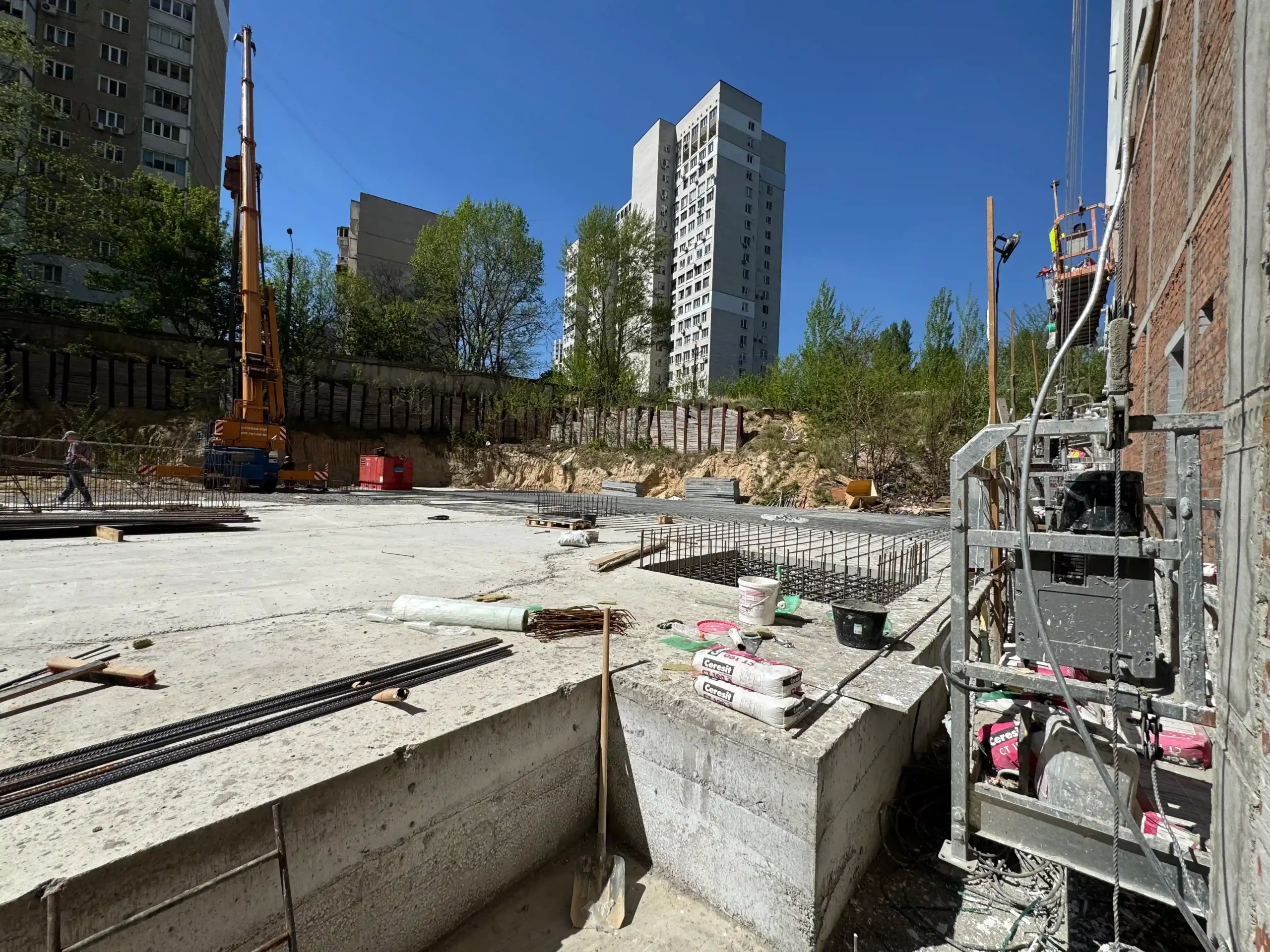

- выполнено бетонирование 2 части ядра жесткости 3 этажа
- продолжается армокаркас перекрытия 3 этажа
Секция 1.2
- выполнено бетонирование плиты перекрытия 7 этажа
- выполнено бетонирование вертикальных элементов 8 этажа
Также смонтированы леса и опалубка для устройства арки между секциями 1.1 и 2.3. В настоящее время монтируется армокаркас перекрытия арки.
В течение апреля на объекте приняли 121,8 м³ бетона.
